Bilder von der Innenrestaurierung

Kircheninnenraum

Neue Heizkörper in den Seitennieschen
ki21

Zwei Bankreihen sind in den Seitennieschen aufgestellt. Dahinter wird Stauraum sein.
ki22

Neuer Fußboden in den Seitengängen (Unterbeton)
ki25

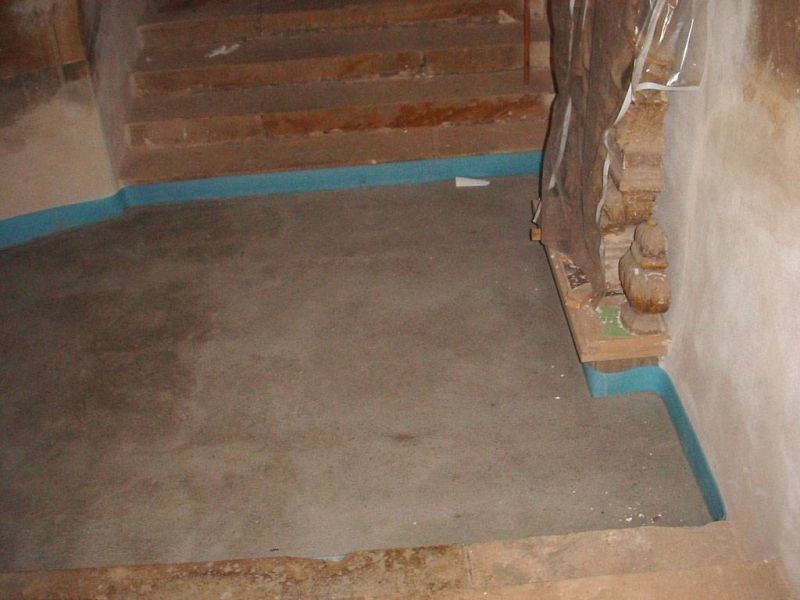

Unterbeton zum rechten Seitenausgang
ki26

Auch zwei farbige Fenster links vom Altar werden restauriert...
ki27

... und die kleinen Fenster darunter.
ki28

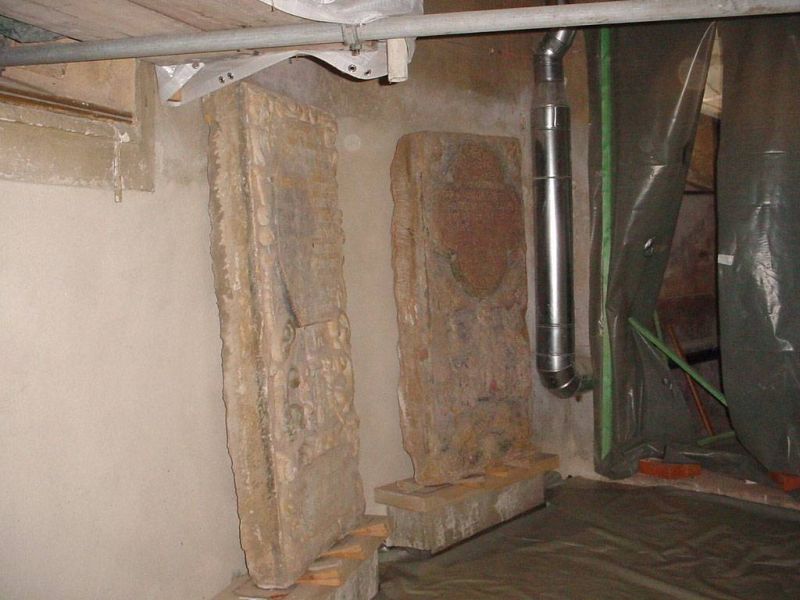

Linker Seitengang zur Empore mit Grabsteinen
ki29

Die Seitenbänke von hinten, die Rückseite wird noch verkleidet
ki31

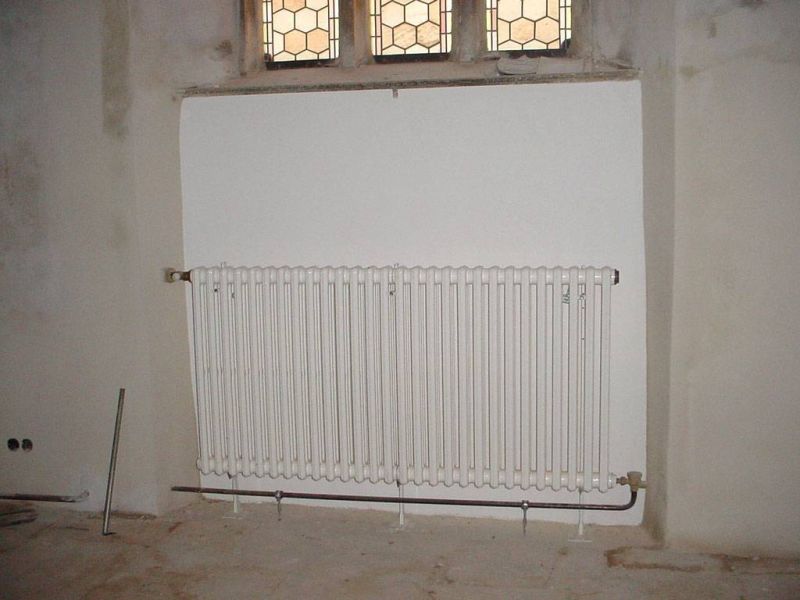

Die neuen Heizkörper
ki32
Der Raum hinter den Bankreihen, mit einer Tür verschlossen.
ki50
Hinter diesen Türen befindet sich die Elt-Verteilung.
ki51

In den Seiten ist die Bemalung fertig, auch die Liedertafeln sind schwenkbar angebracht.
ki52
In den Seitengängen sind Grabplatten aufgestellt.
ki54

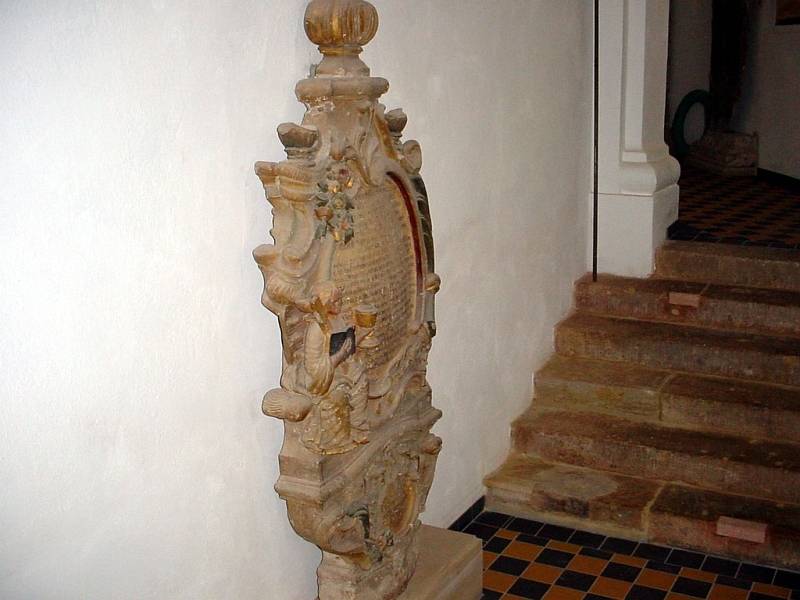

Im Seitengang rechts.
ki55

Weitere Grabplatten im rechten Seitengang.
ki56

Die rechte Tür zum Seitengang, Zugang zur Empore und zum rechten forderen Ausgang.
ki57

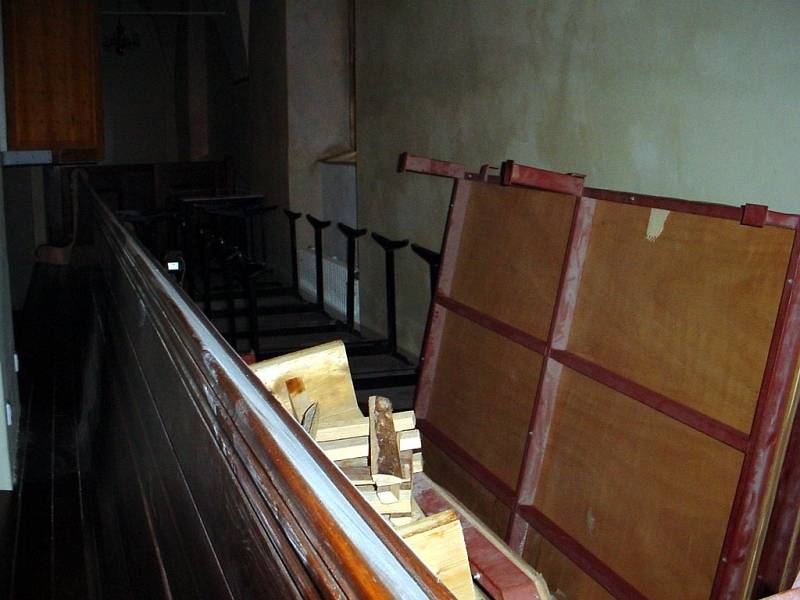

Der Platz hinter den linken und rechten seitlichen Bänken unter der Empore dient als Stauraum.
ki58

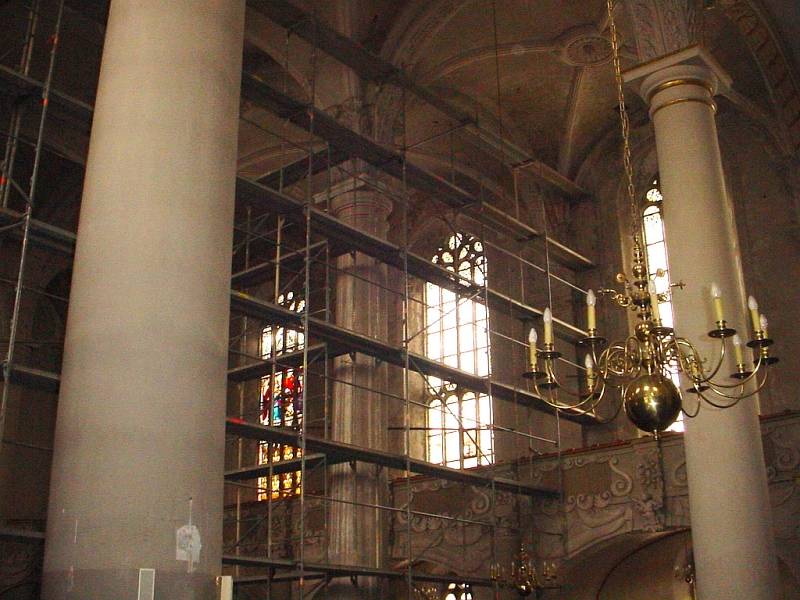

Einrüstung der forderen Hälfte der Kirche...
ki62

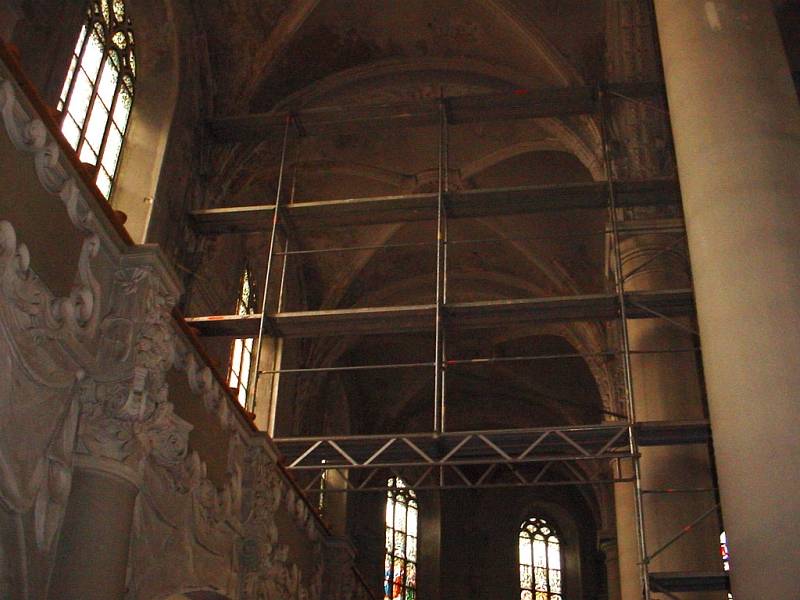

Das Gerüst wird bis an die Decke reichen...
ki63

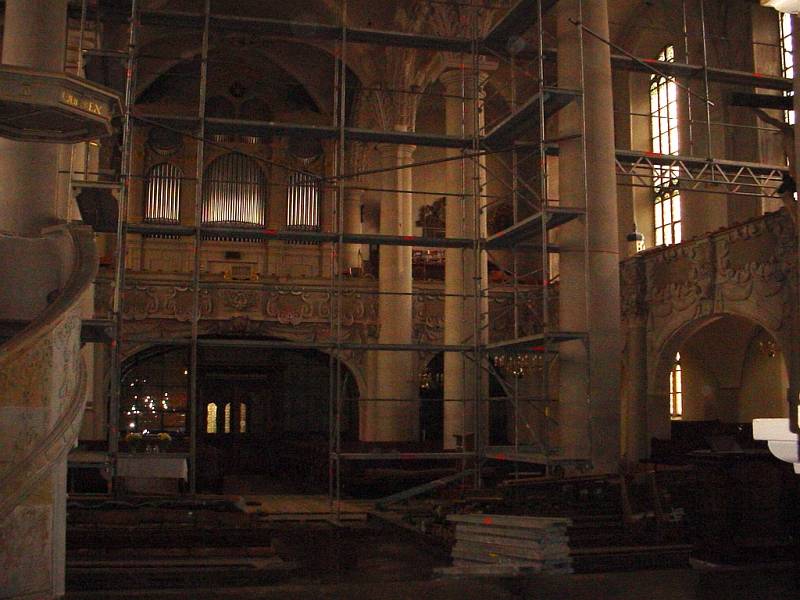

Es wird davor ein provisorischer Altar aufgebaut, da der eigendliche nicht mehr sichtbar ist...
ki67
Die vorderen Bankreihen mußten dazu auch demontiert werden...
ki68

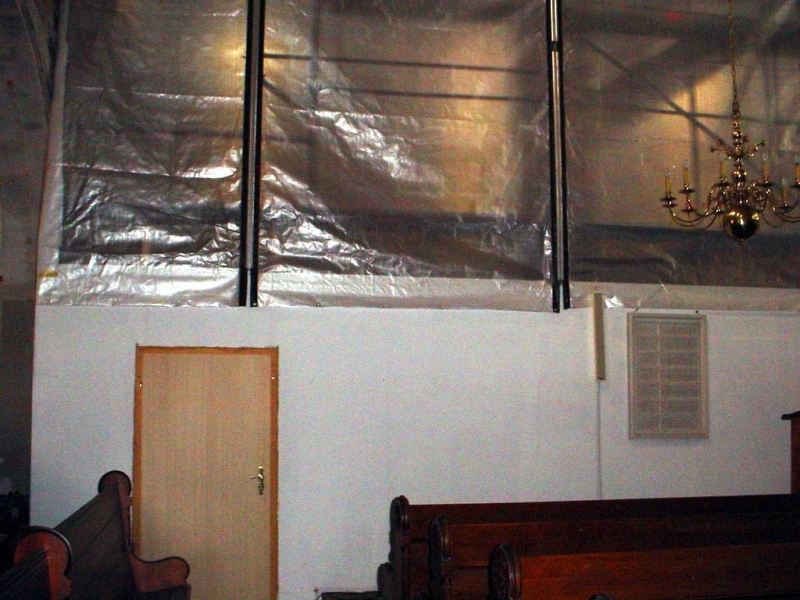

Eingezogene Trennwand zum vorderen Teil der Kirche
ki75

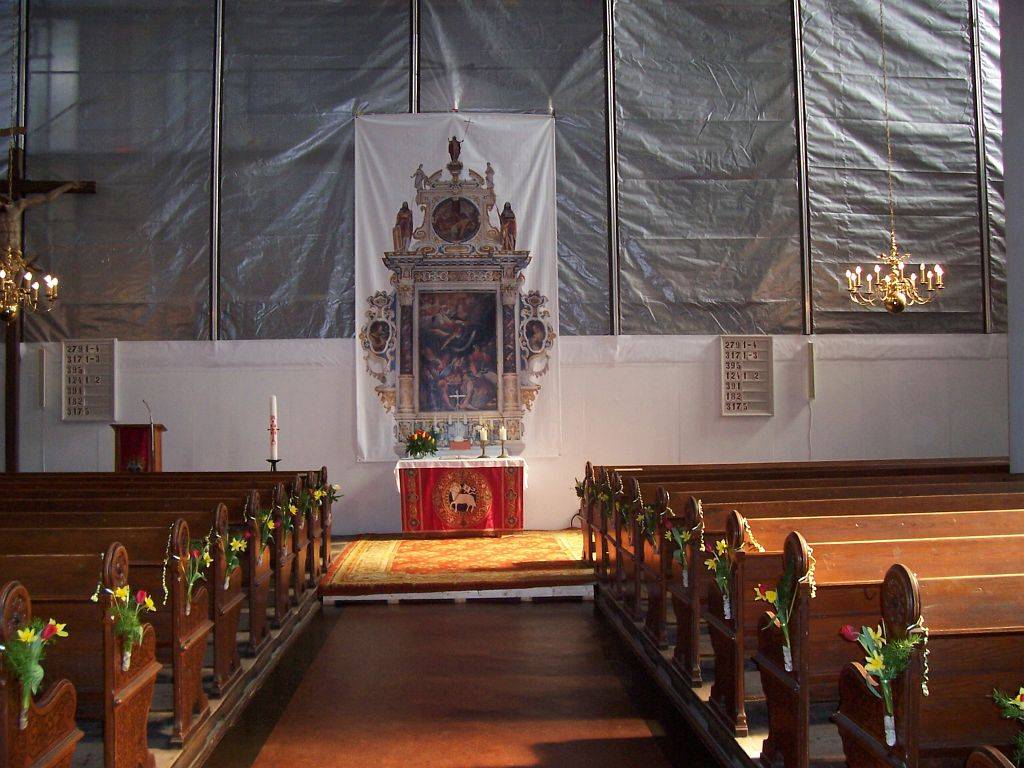

Der "provisorisch" eingerichtete Altar vor der Trennwand. (Foto: H.Stramke)
ki76h

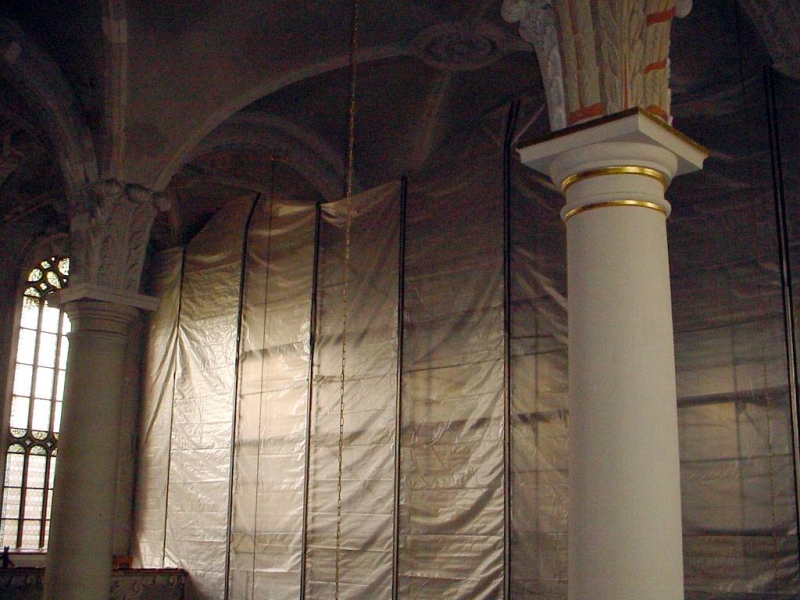

"Staubdicht" eingebaute Trennwand. Der Gottesdienst findet in der hinteren Hälfte der Kirche statt!
ki77

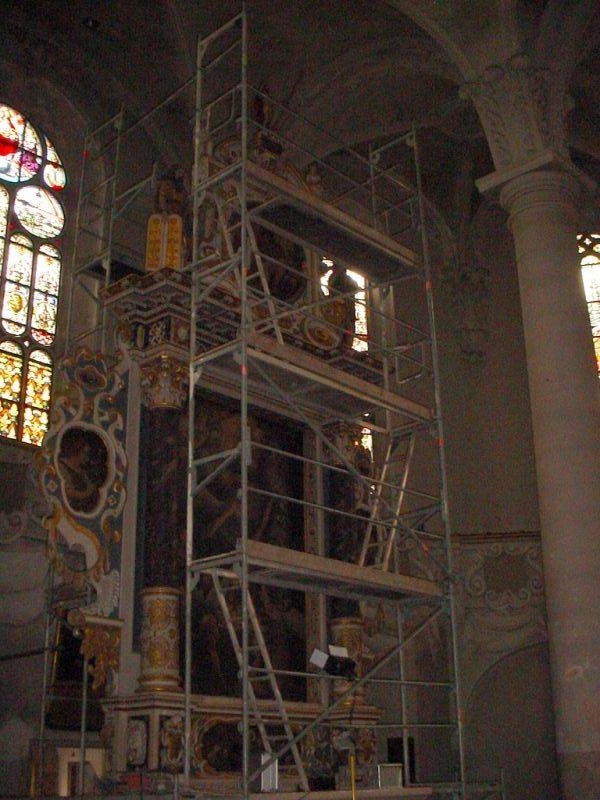

Der Altar wurde eingerüstet ki81 Der Fußboden vor dem Altarplatz wurde entfernt, hier wird Fußbodenheizung eingebaut

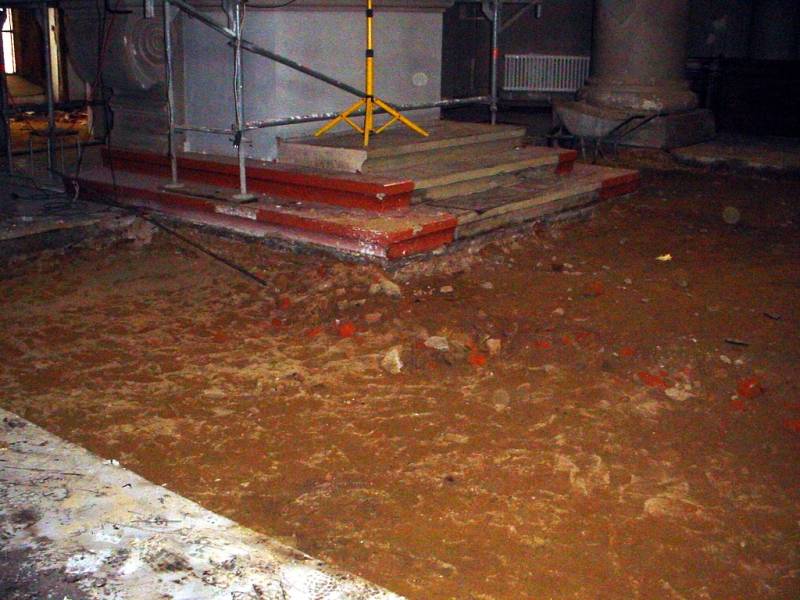

ki82

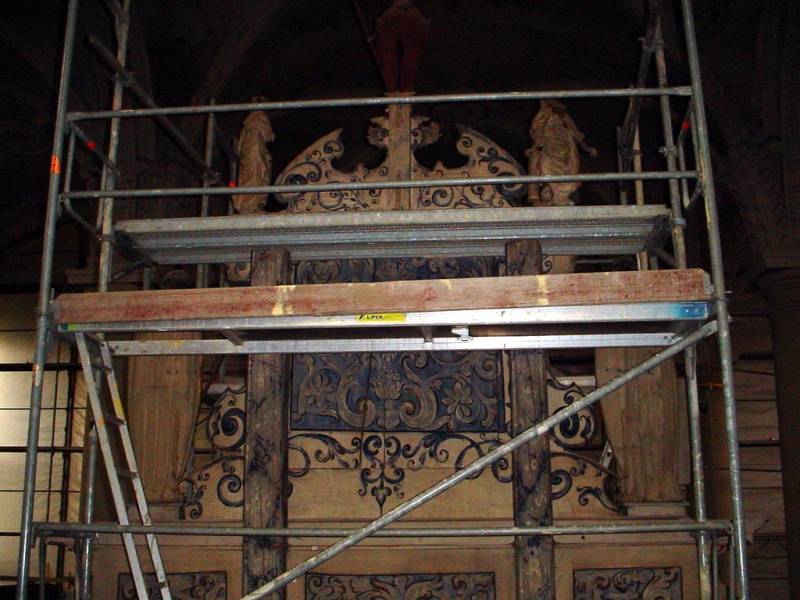

Der eingerüstete Altar von hinten
ki83

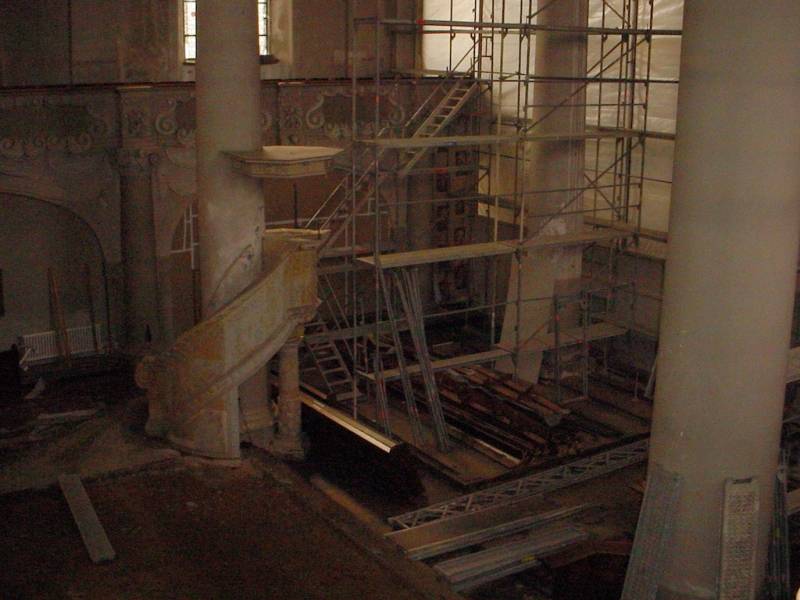

Ein Teil der Einrüstung, es wird später noch die gesamte Fläche bis zur Gewölbedecke eingerüstet
ki84
Der gasamte Altarplatz zwischen den Säulenstandorten wird mit einer Fußbodenheizung versehen.

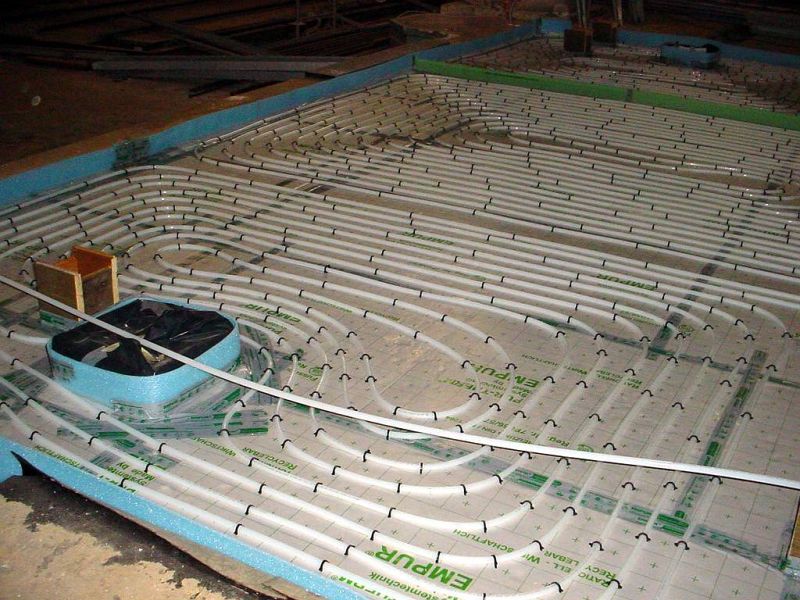

ki87

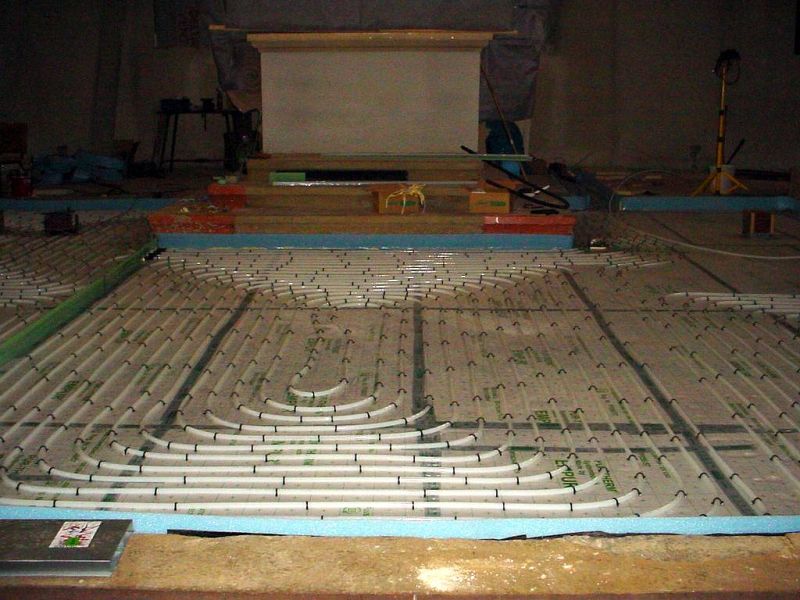

Fußbodenheizung wird vor dem Altar eingebaut.
ki88

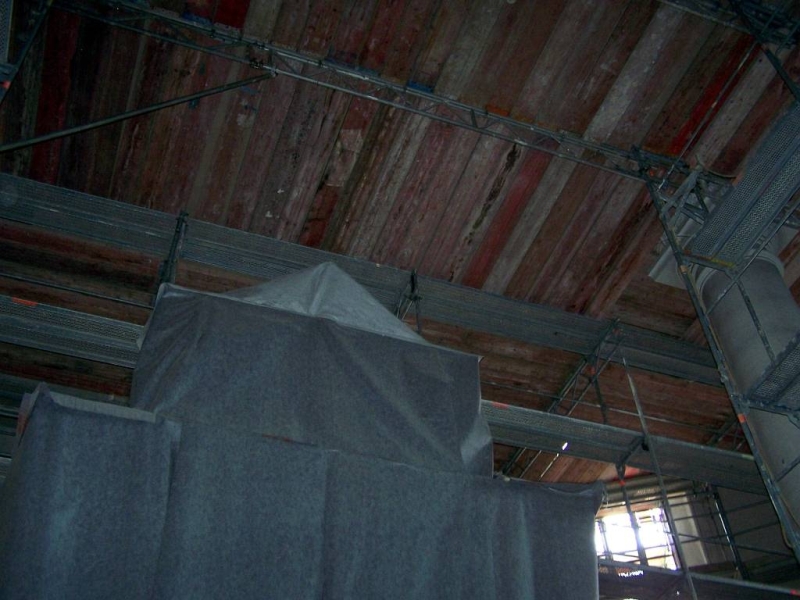

Der eingehüllte Altar, darüber das Flächengerüst unterm Gewölbe.
ki95

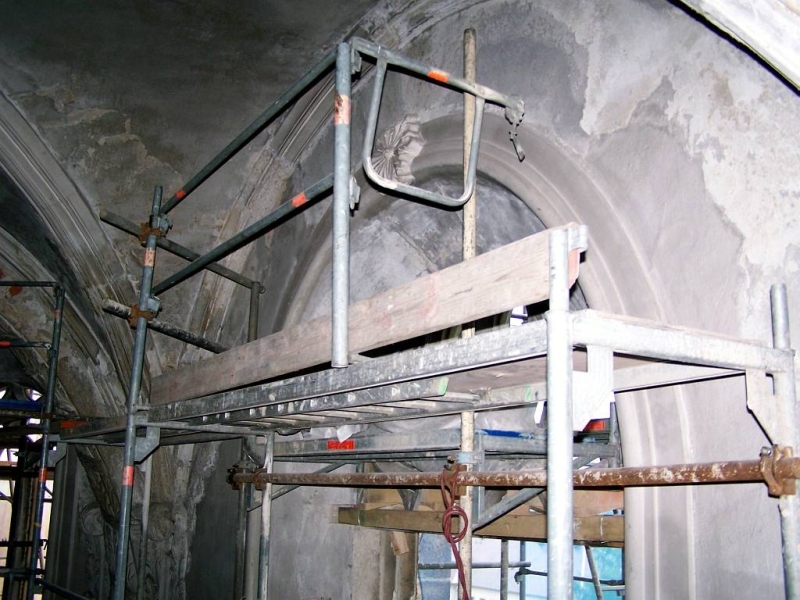

Bei dieser Gelegenheit werden auch die Fenster mit restauriert.
ki98

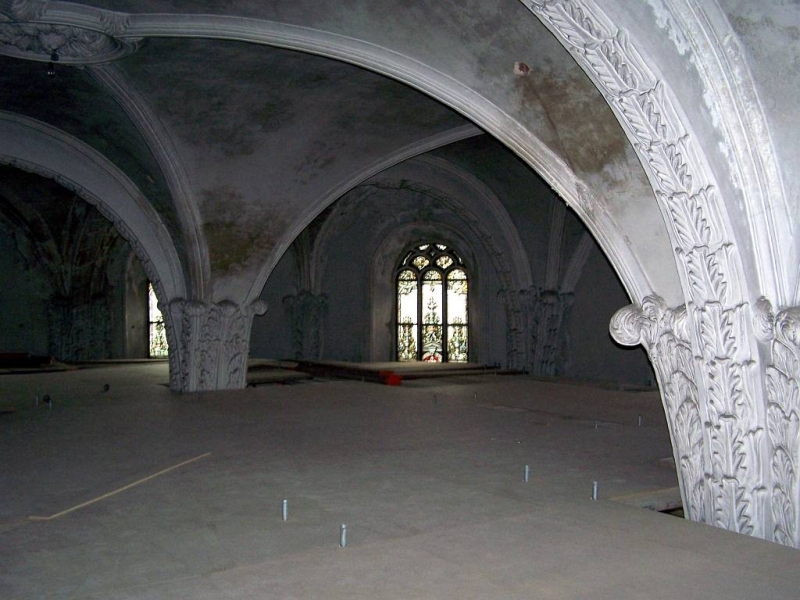

Ein Blick unter das nahe Gewölbe. Man sieht gut die eingerüstete Fläche direkt unter dem Gewölbe.
ki99

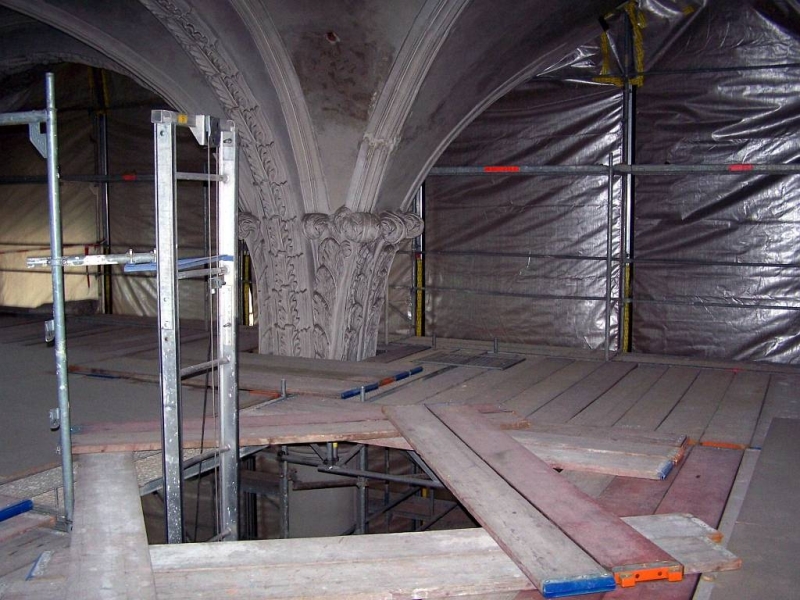

Für den Materialtransport unter die Decke wurde ein Aufzug eingebaut.
ki100
Noch ein Blick unter die "Kirchendecke".

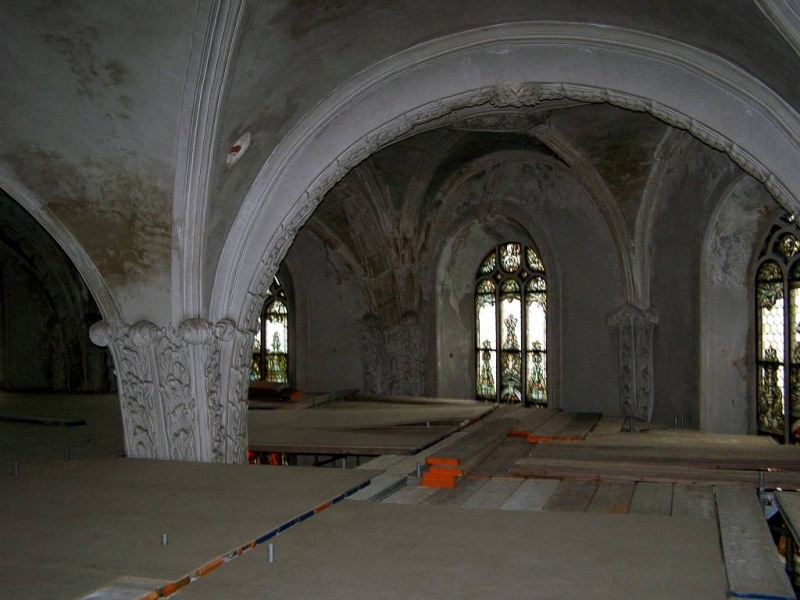

ki101

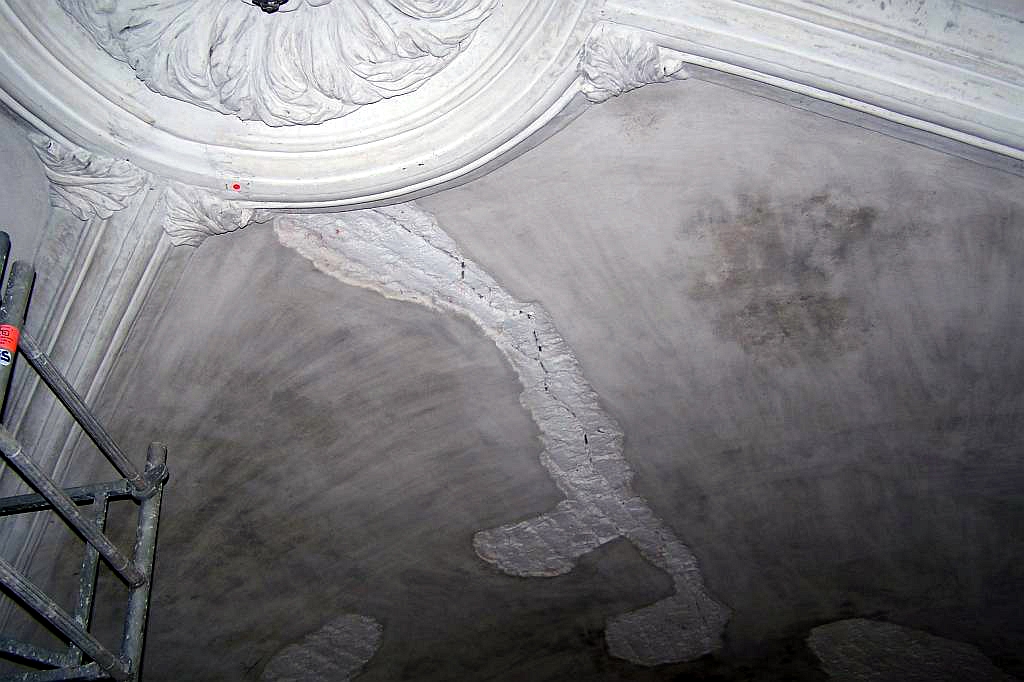

Risse am Gewölbe werden ausgebessert
ki102

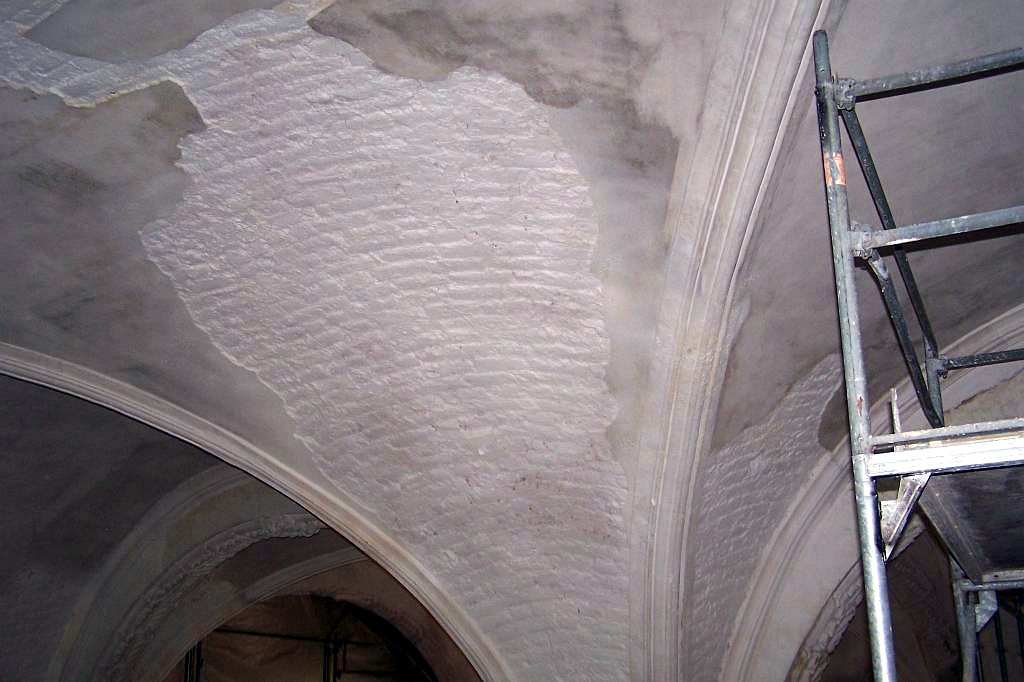

Größere Flächen Putz müssen erneuert werden
ki103

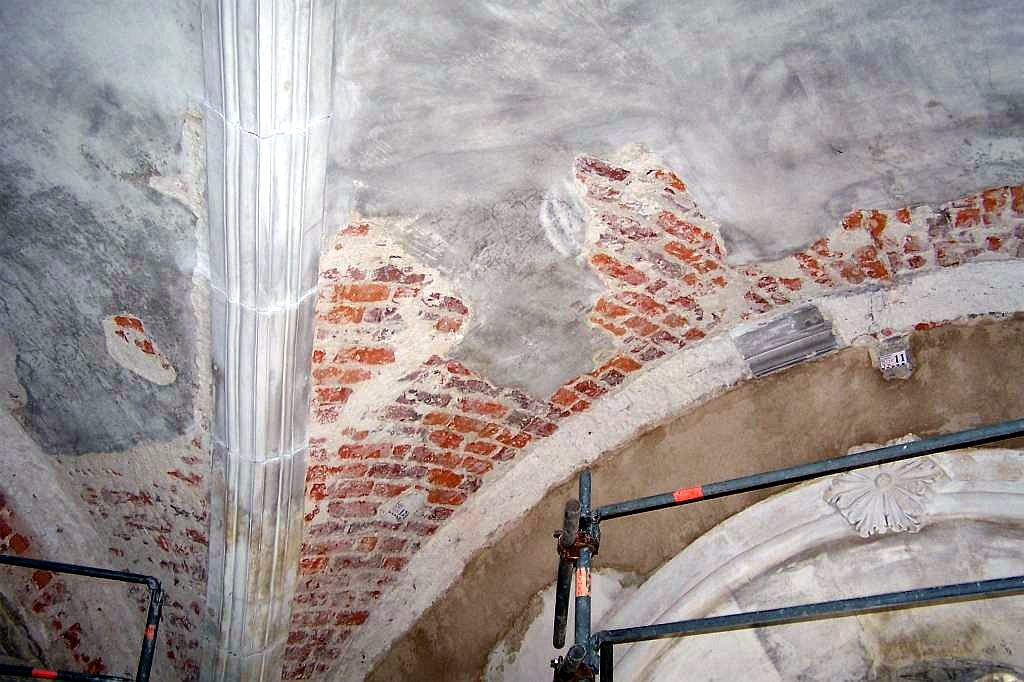

Flächen mit abgehacktem Putz
ki104
Die schadhaften Stellen am Gewölbe werden neu verputzt.
ki109h
Arbeiten am Gewölbe.
ki116h

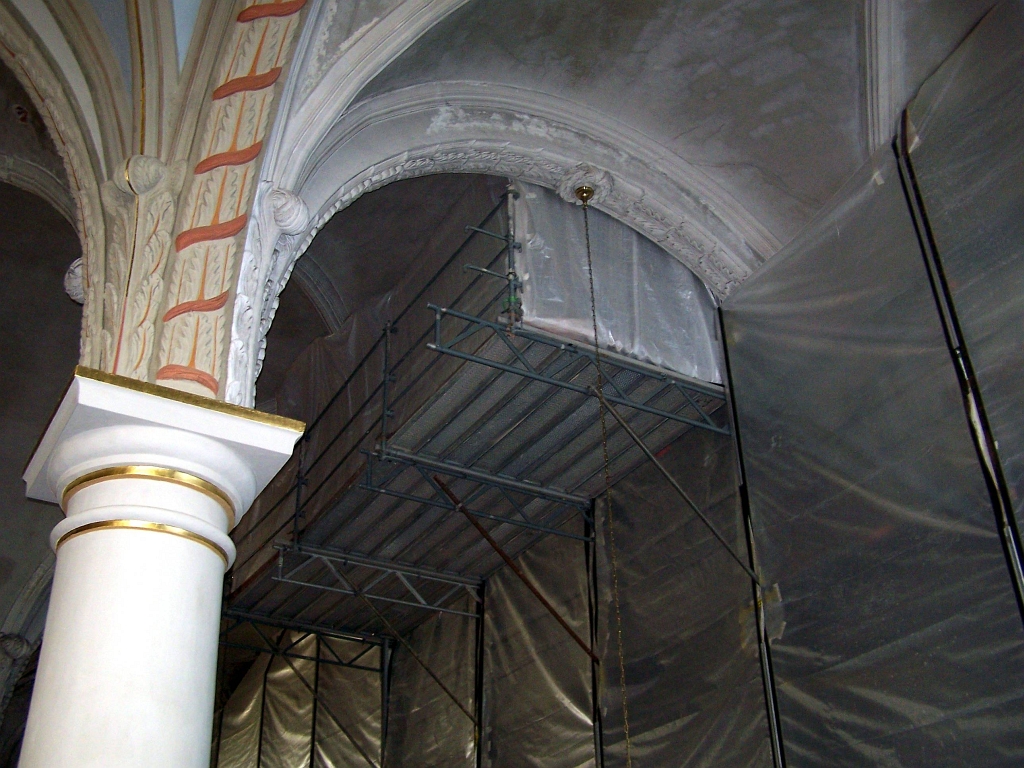

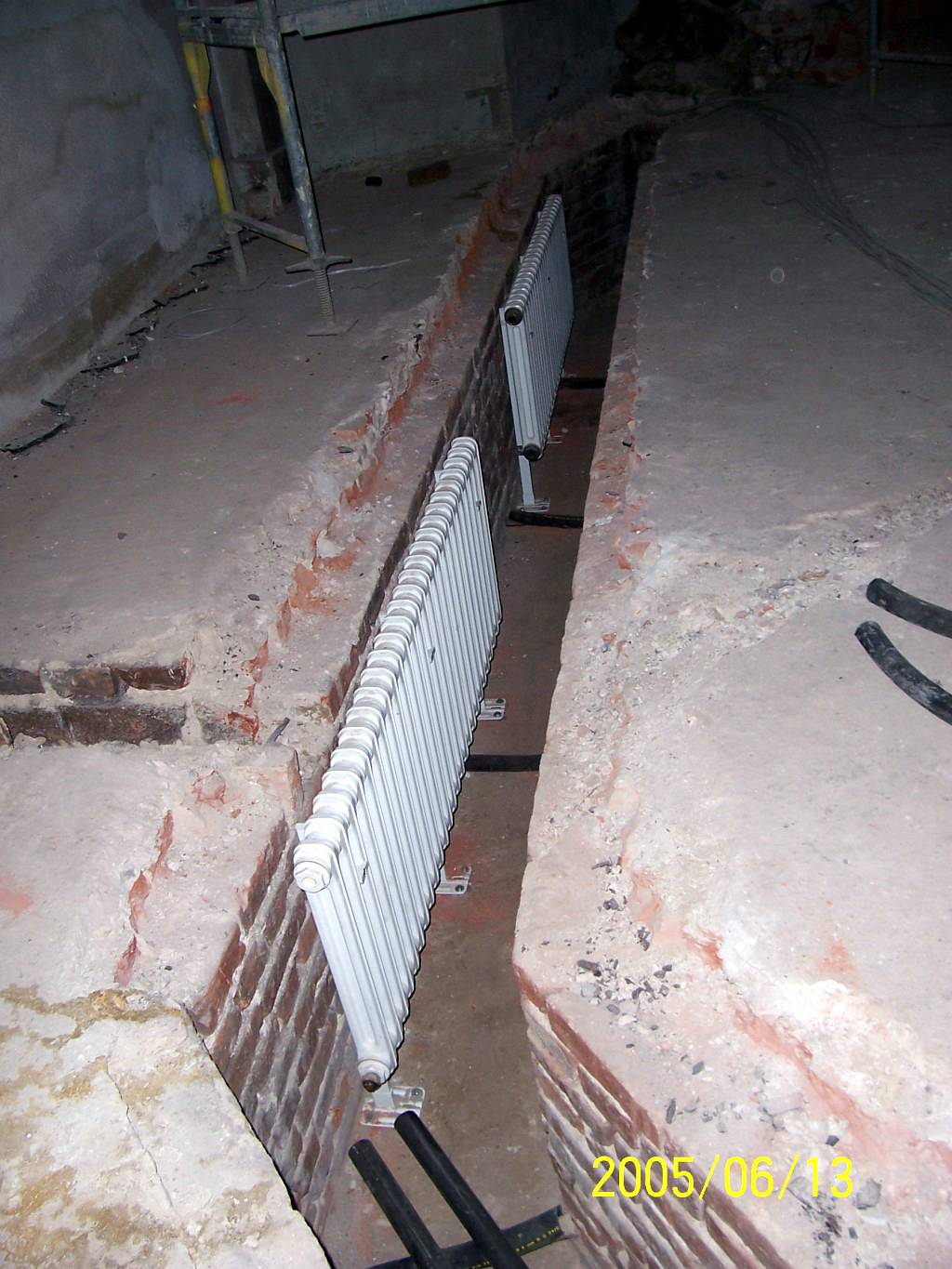

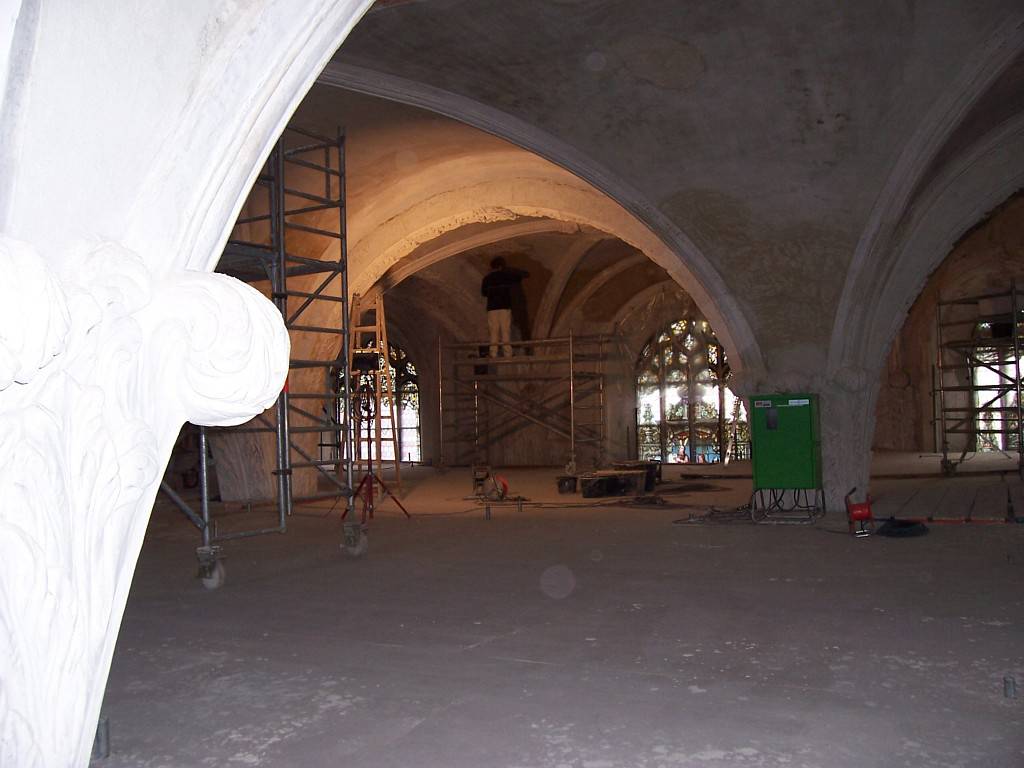

Einige Heizkörper am Altar wurden in einem Kanal installiert.ki117h Es mußte ein überstehendes Gerüst an der Gewölbedecke angebaut werden, um das Segment malen zu können!
ki119

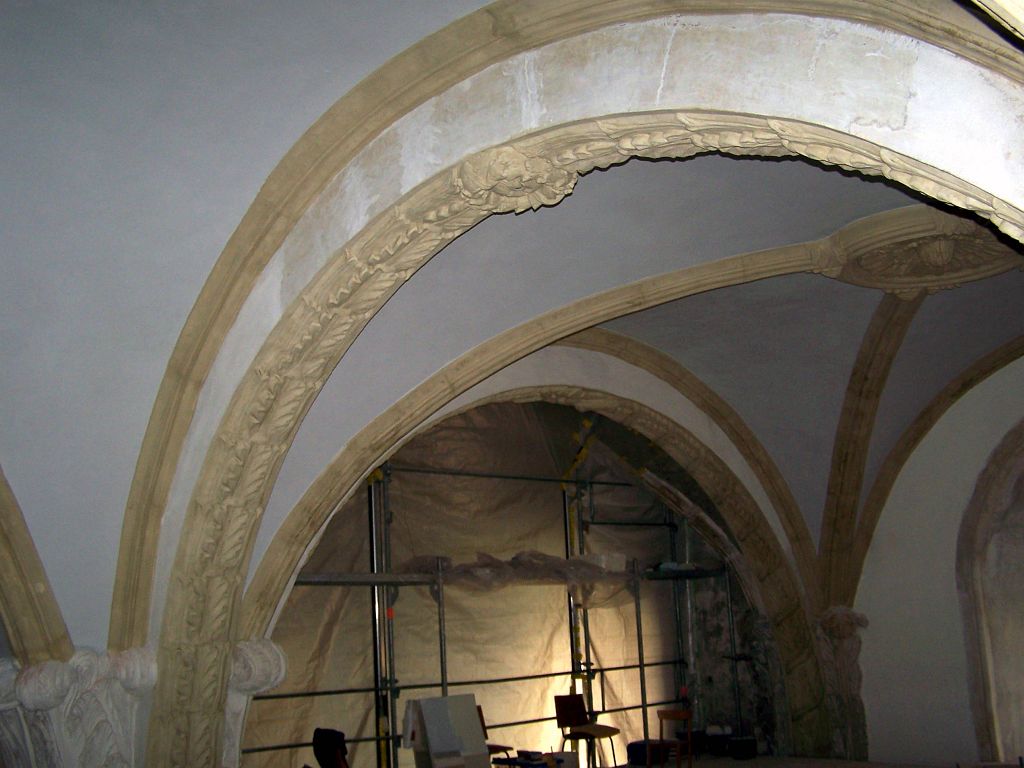

Erste Neubemalung am Gewölbe.
ki130

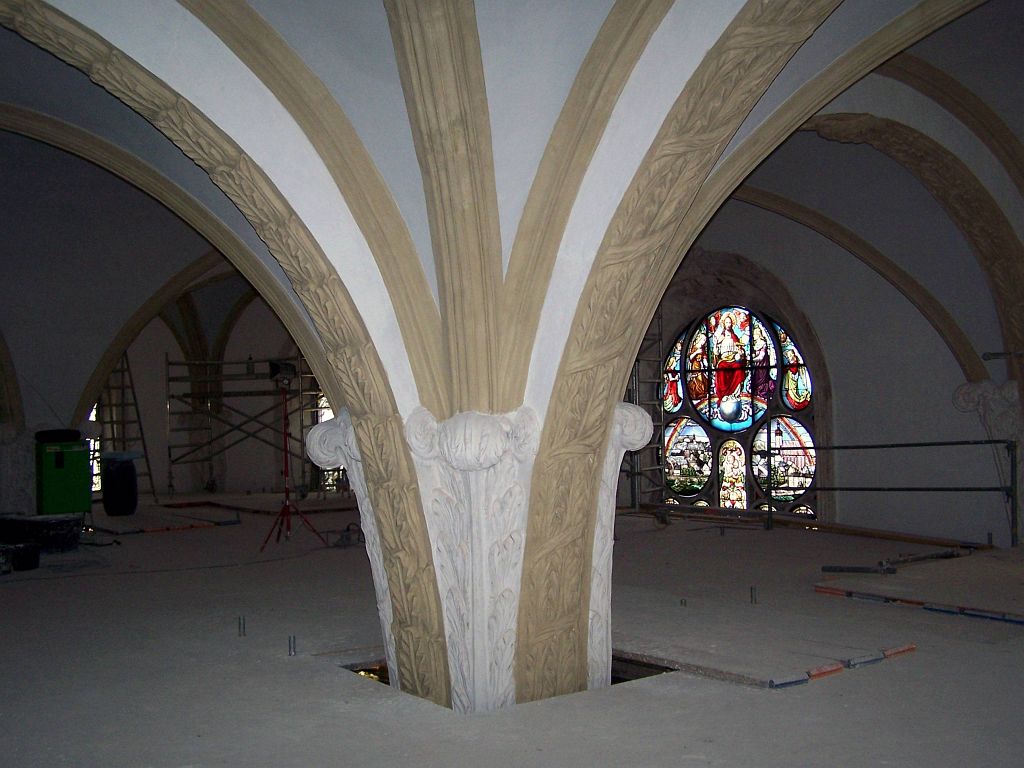

Bemalung am Gewölbe.
ki132
Es wird als letztes vergoldet. Alles was noch rot aussieht (Grundierung, damit das Gold hält), wird noch vergoldet.
ki136

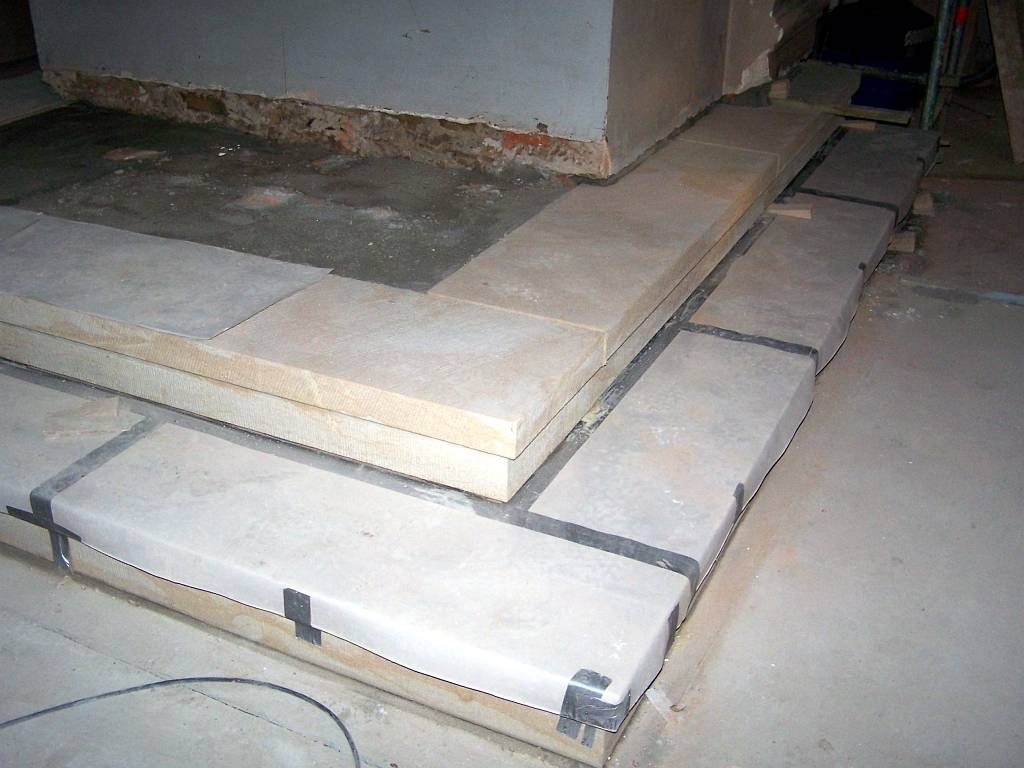

Die Stufen um den Altar herum wurden ebenfalls erneuert.
ki135

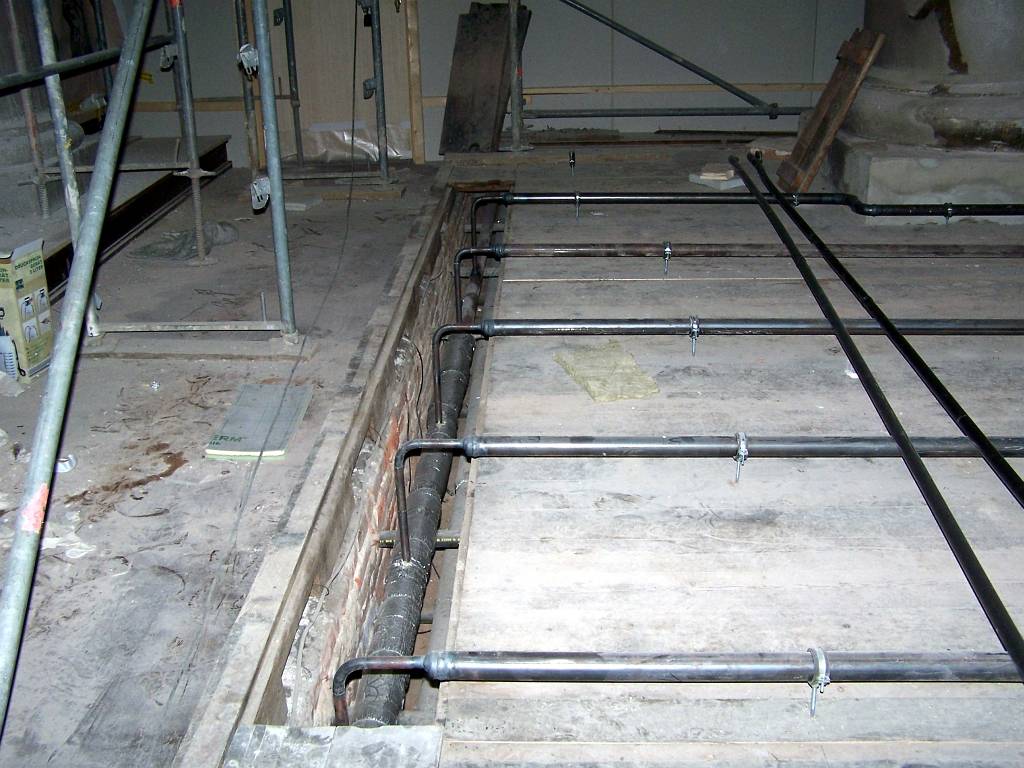

Neue Heizungsrohre wurden unter den Bänken verlegt.
ki138
Auf dem Altarplatz ist die Bitumenschicht eingebracht worden.

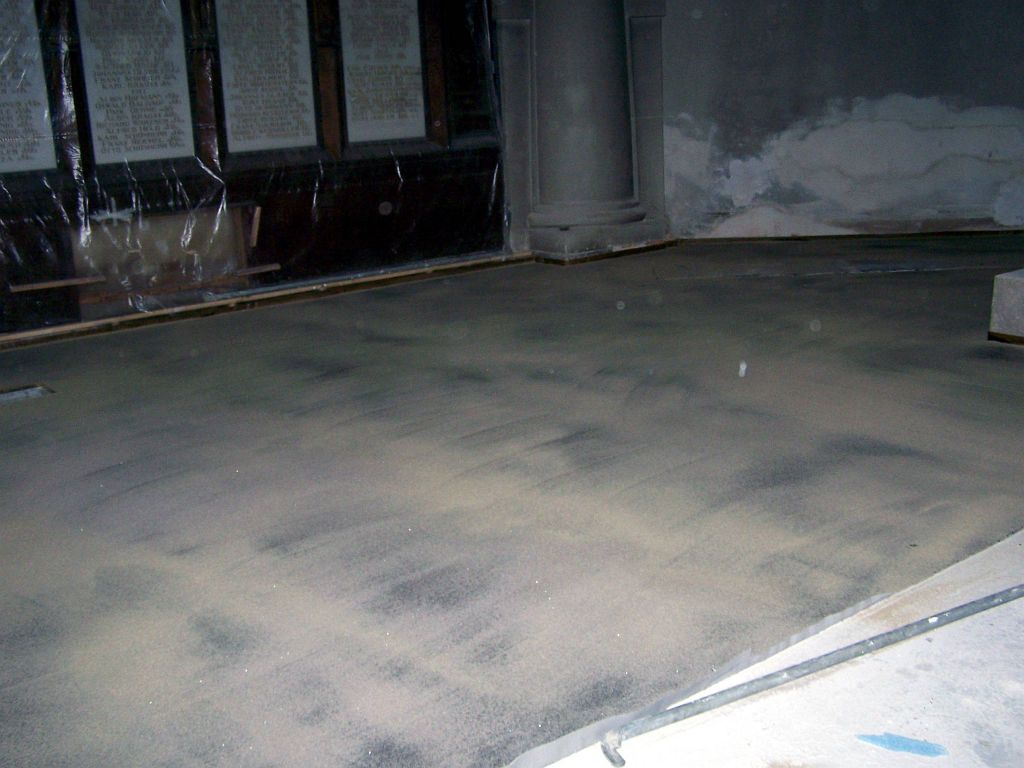

ki151

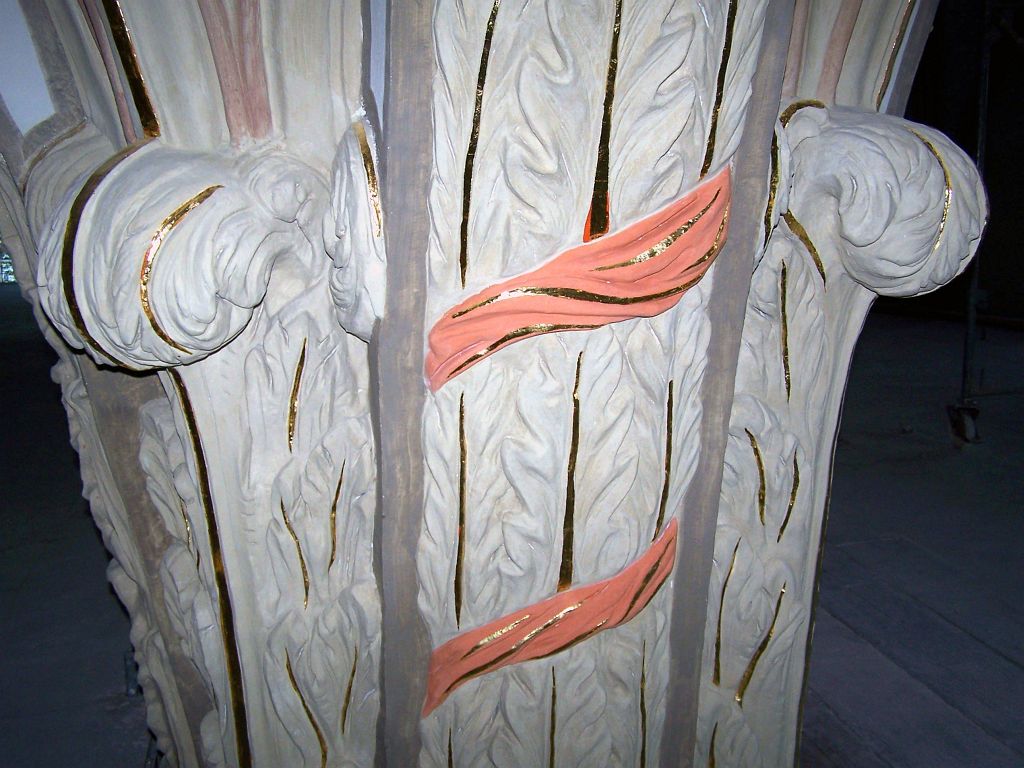

Fertig vergoldete Säulenansätze.
ki144

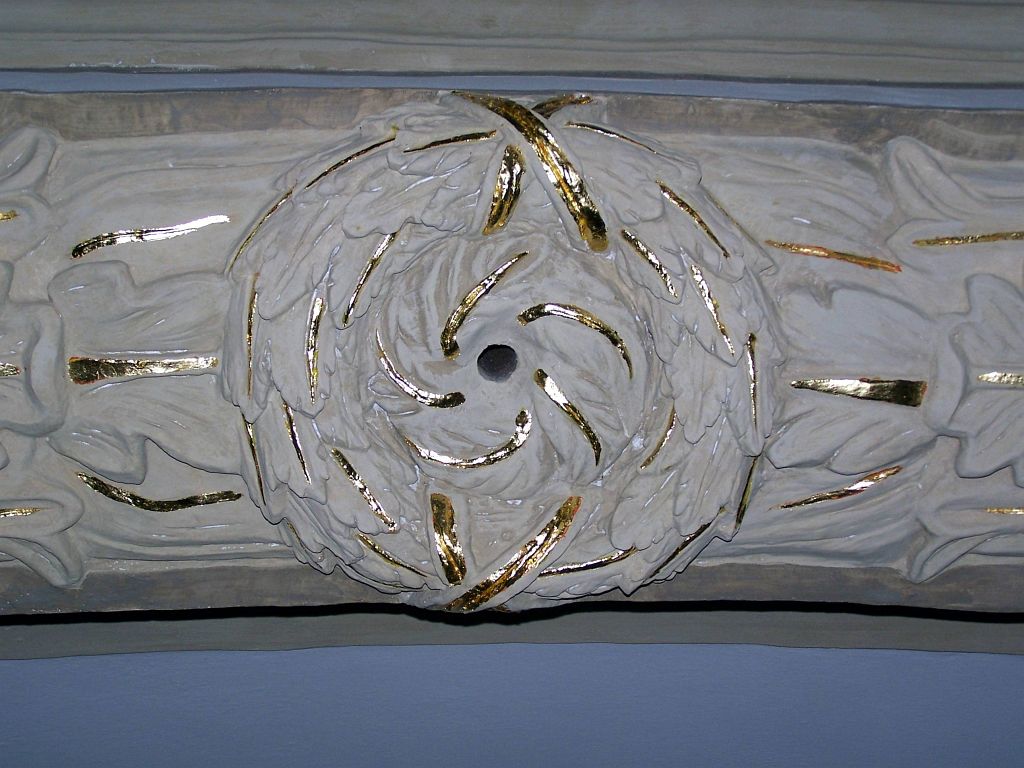

Deckenbogen
ki147

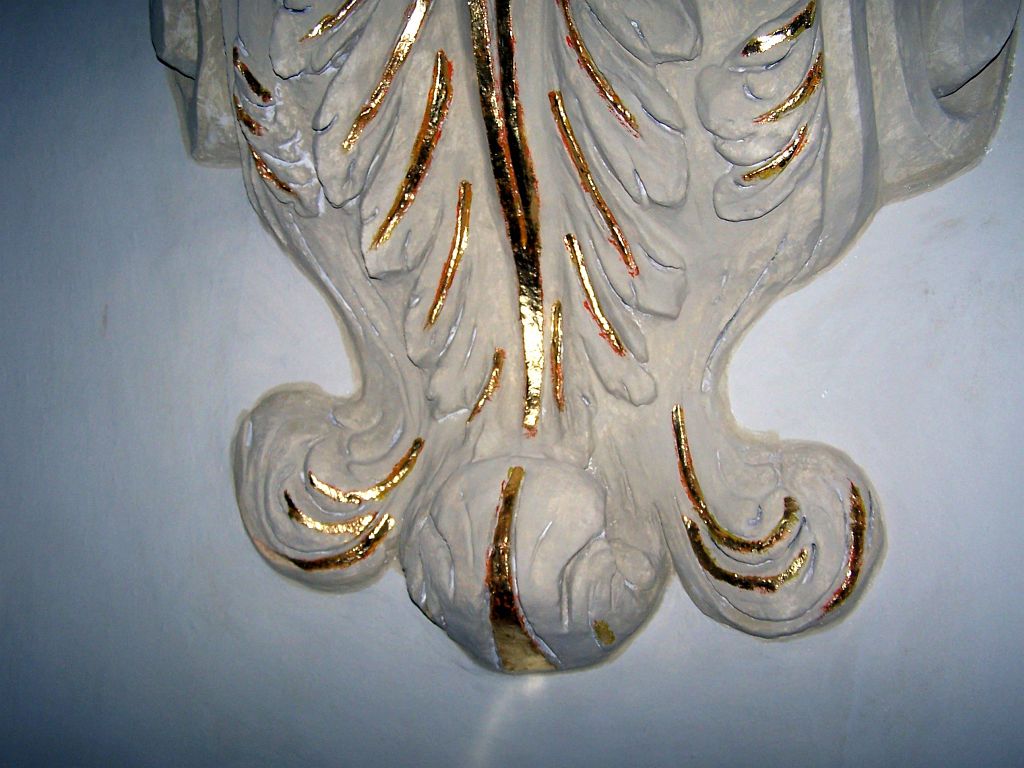

ki148

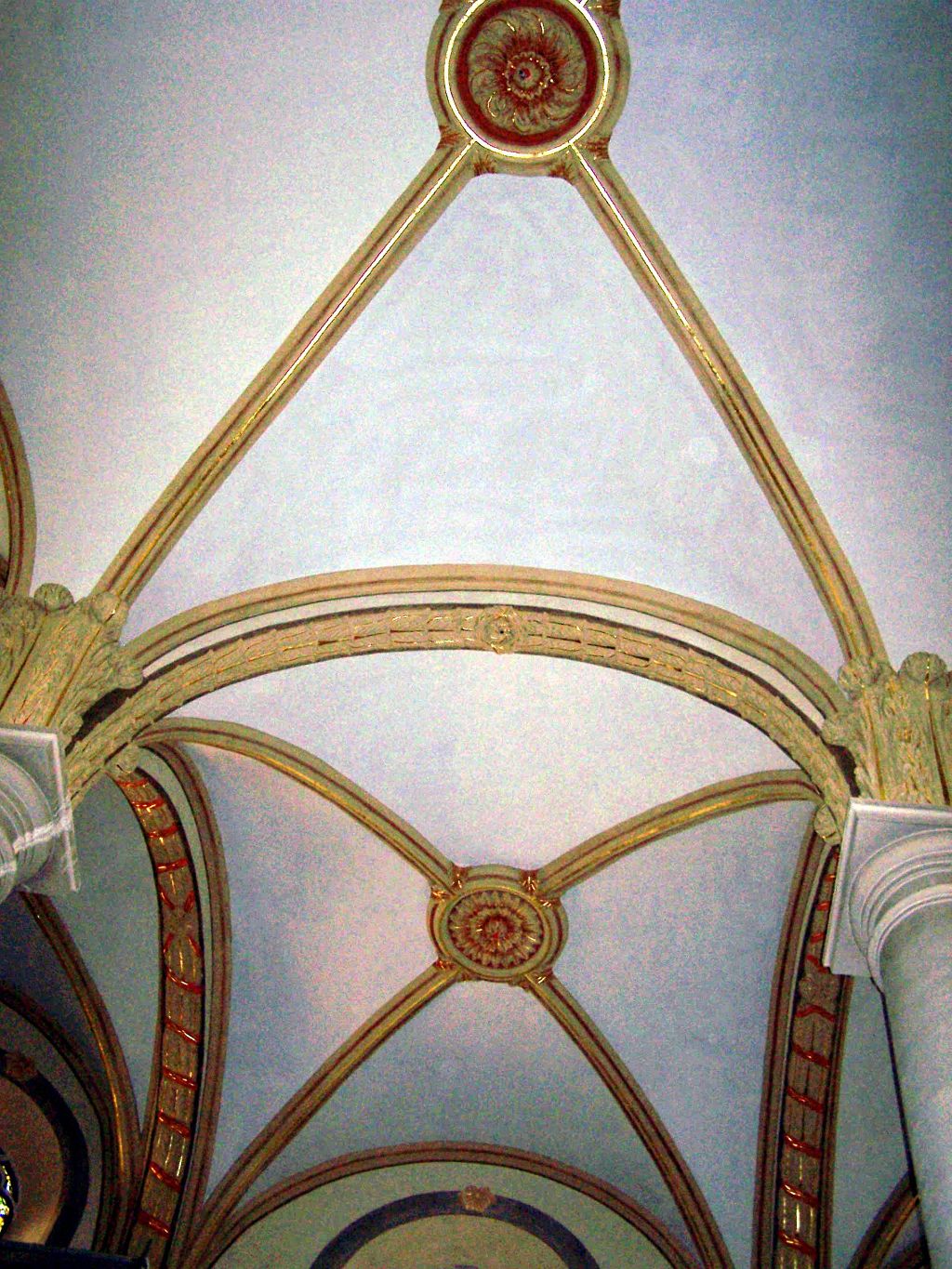

Ein Blick an das fertige Gewölbe - vor Ort noch viel schöner! ki153

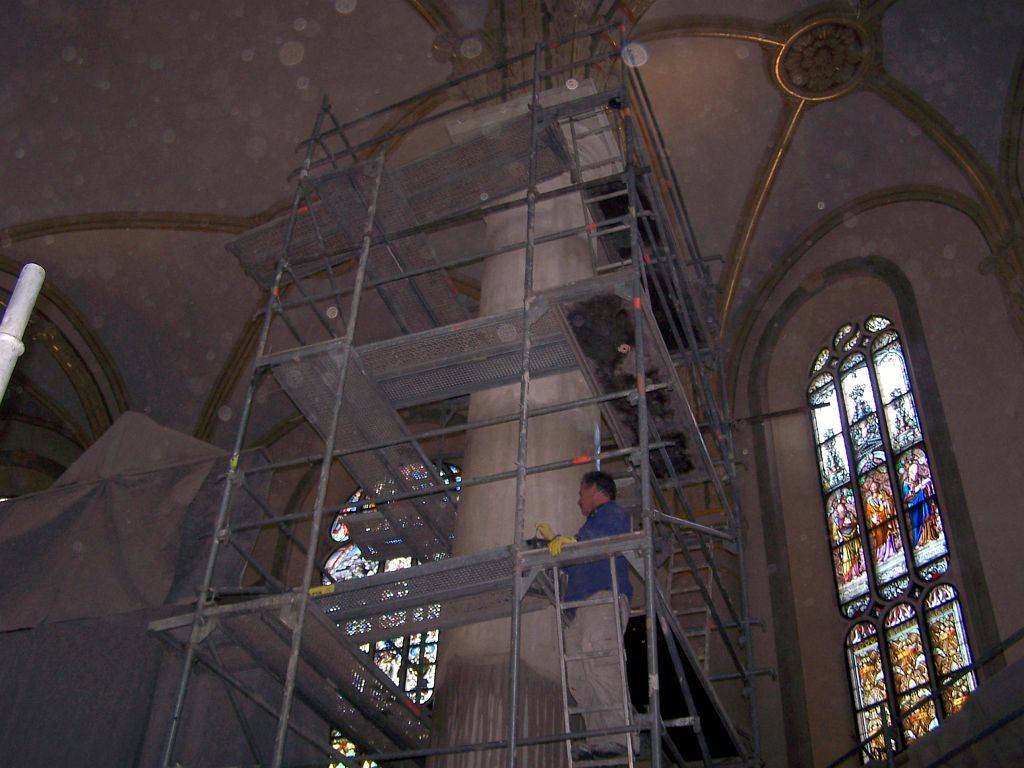

Die Säulen sind eingerüstet und werden angestrichen.
ki155

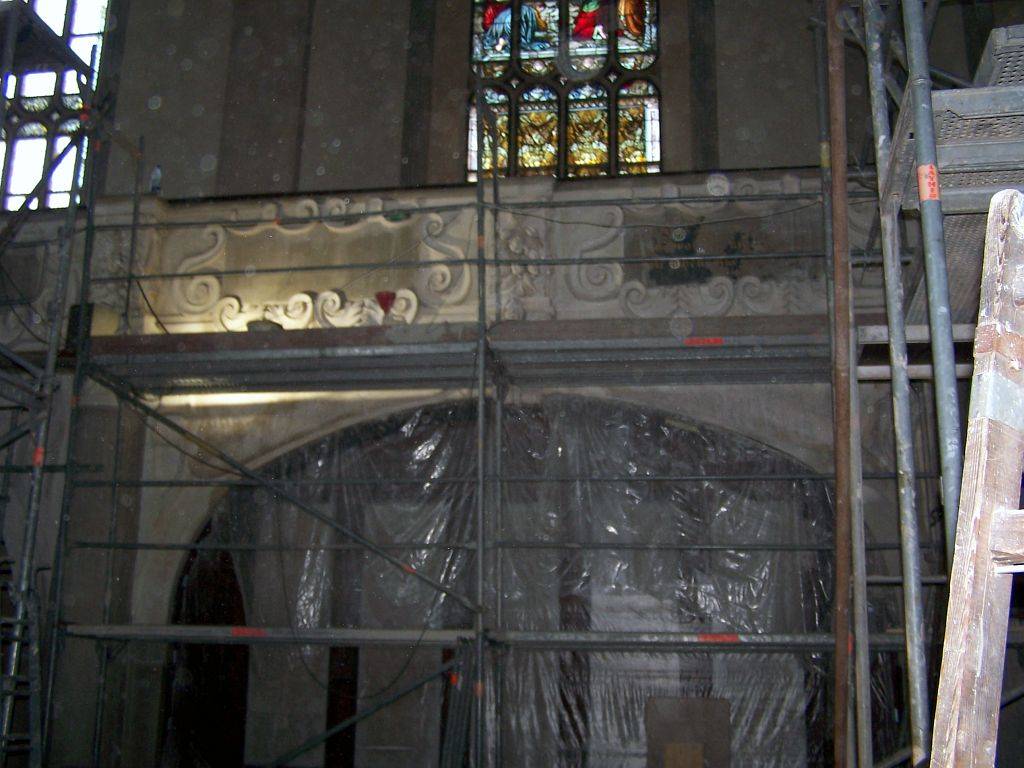

Die Emporen sind eingerüstet und werden restauriert.
ki157

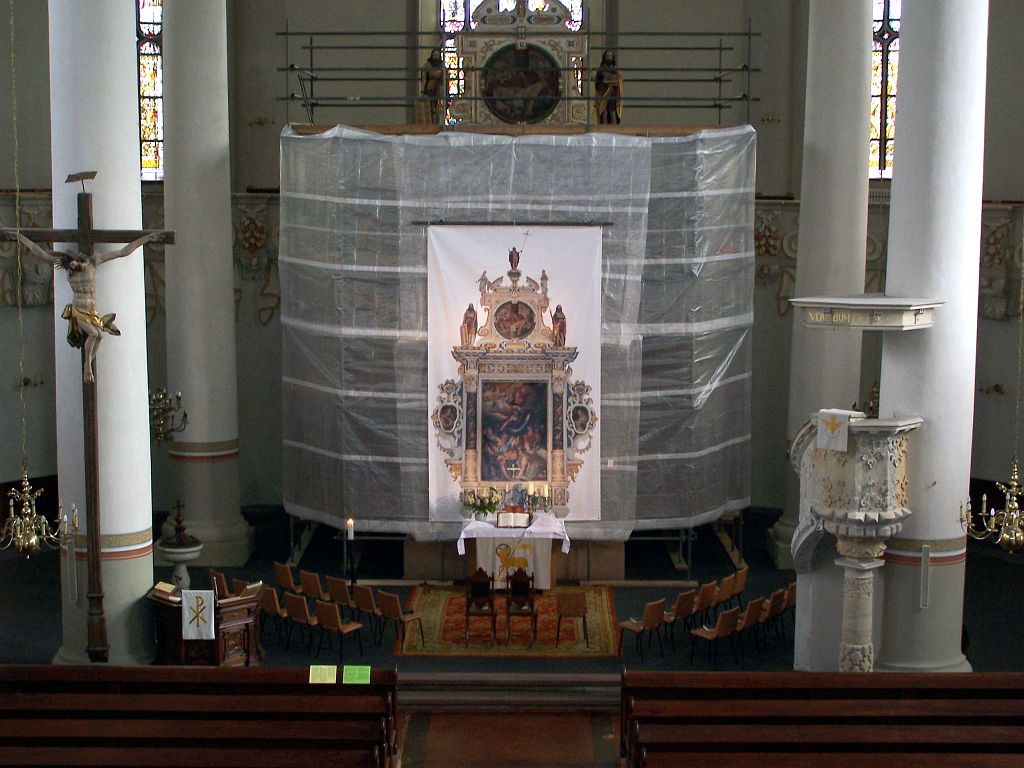

Die erste Hälfte ist fast fertig. ki158h Der Altar ist für die Restaurierung eingerüstet (10.06.06).
ki169

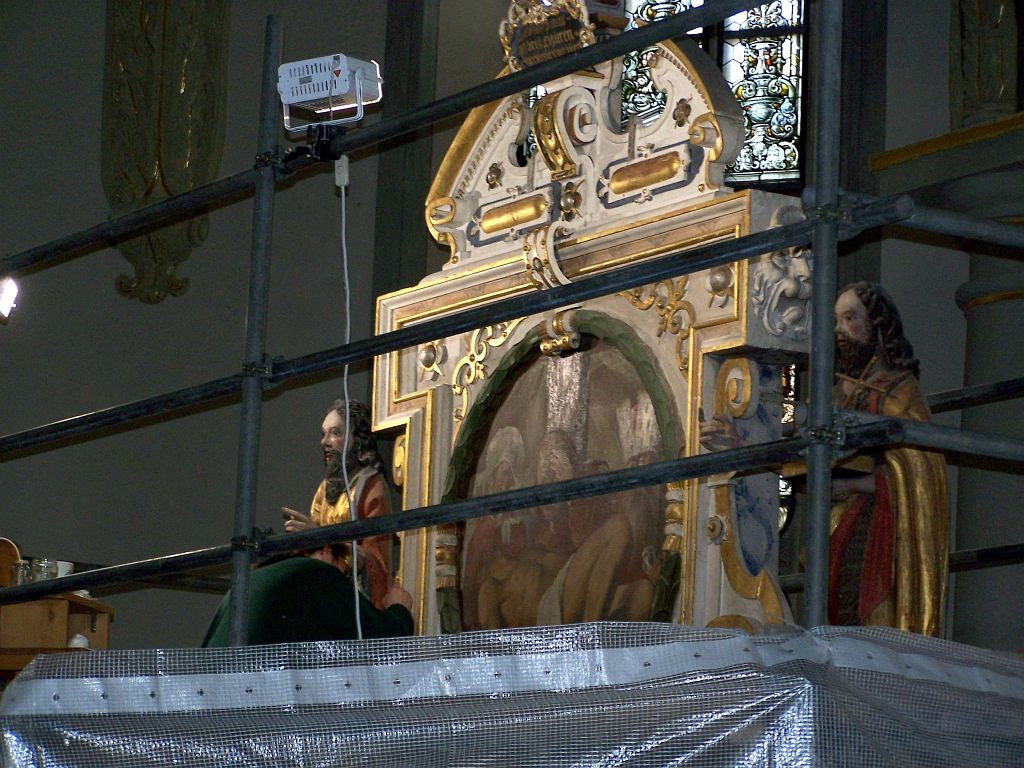

Eine Restauratorin arbeitet bereits am oberen Teil (23.05.06).
ki160

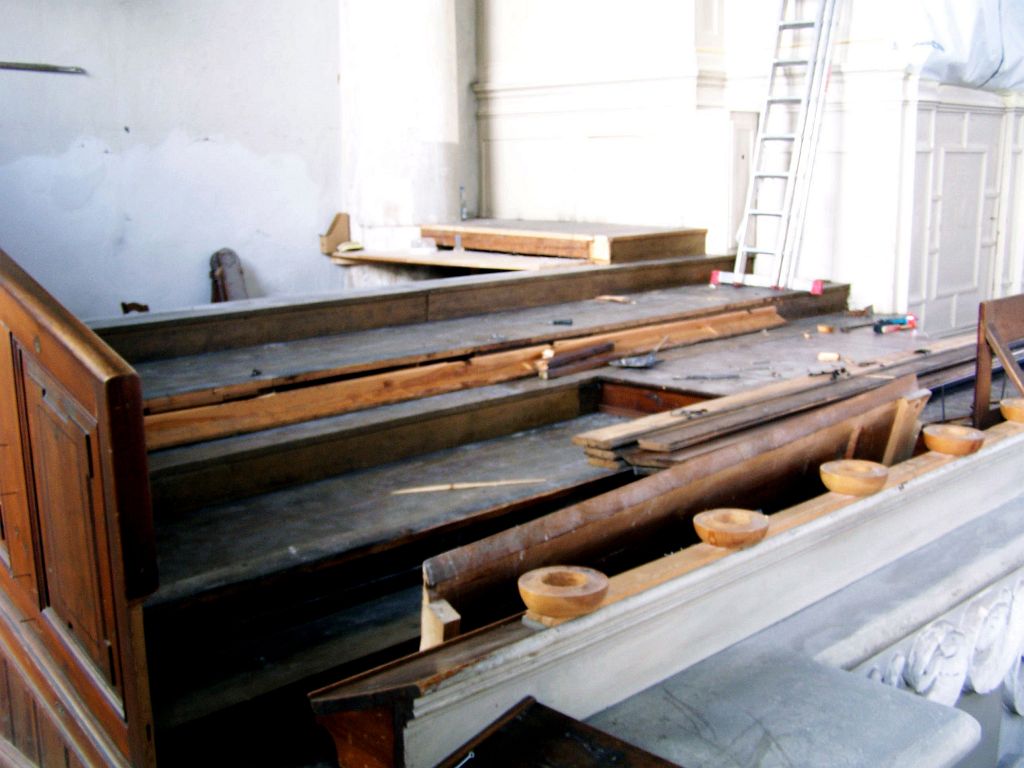

An der Orgel ist begonnen worden, die Bänke beidseits abzubauen (23.05.06).
ki162
Der Unterbau wird neu errichtet und die Bänke in größerem Abstand wieder neu aufgebaut (23.05.06).
ki163
Blick "unter" die rechte Orgelempore (10.06.06).
ki166

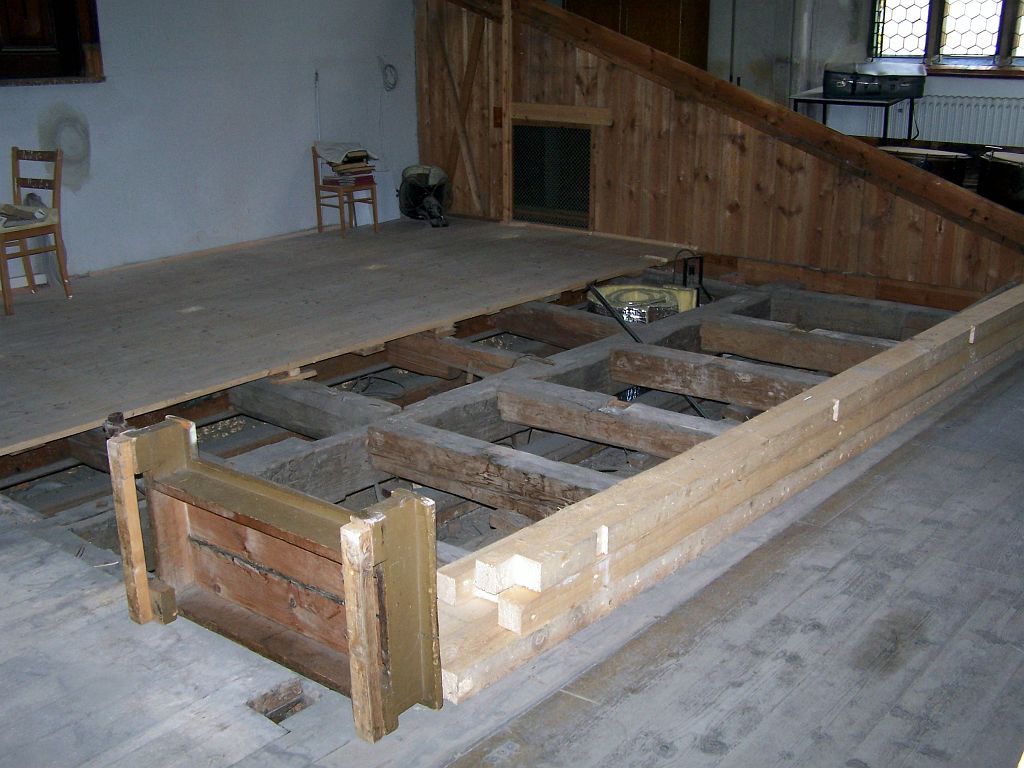

Die linke Seite der Orgelempore und das zur Restaurierung eingerüstete Fenster (10.06.06).
ki168

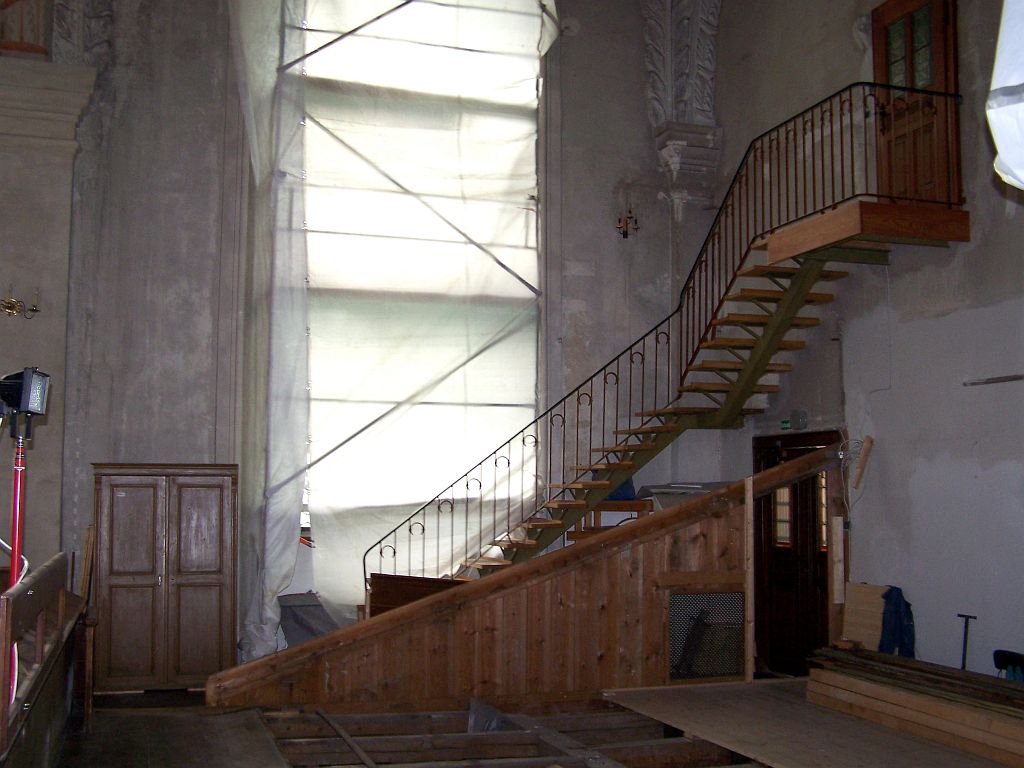

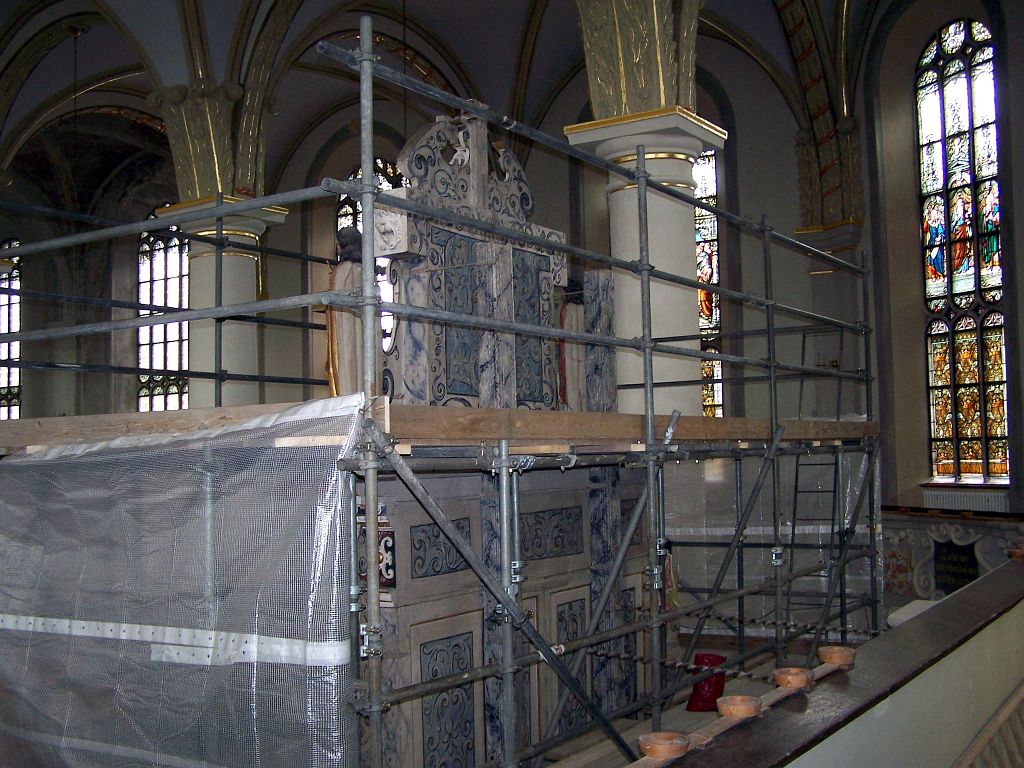

Der eingerüstete Altar einmal von hinten (10.06.06).
ki170

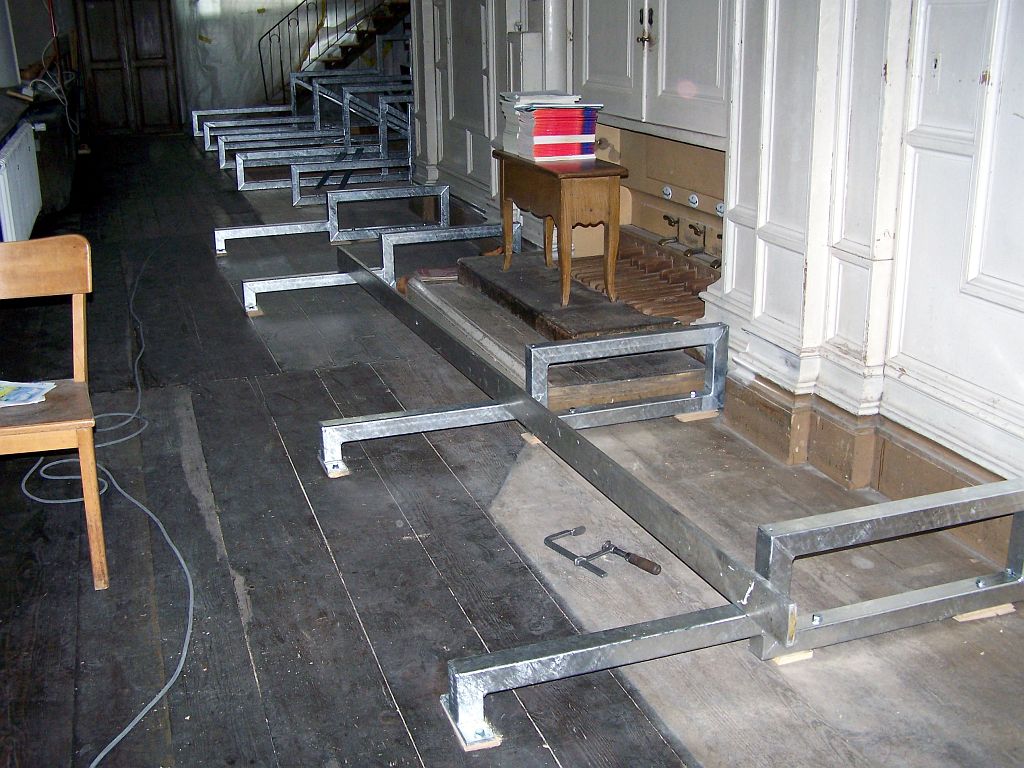

Der neue Unterbau für die Bühnen links, vor und rechts der Orgel isteingebaut (14.07.06).
ki172
Hier entsteht der Unterbau für die Poteste rechts der Orgel.
ki173

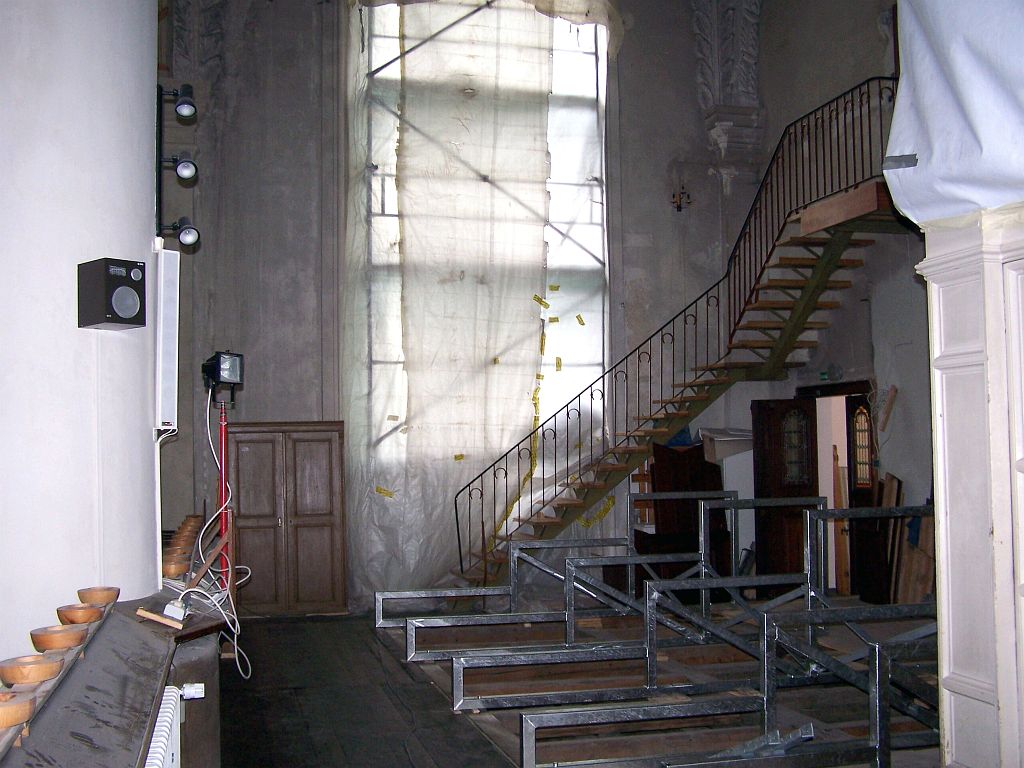

Unterbau der Poteste links der Orgel.
ki174

Der hintere Teil der Kirche ist eingerüstet. Eine staubdichte Wand trennt die Kirche.
ki179

Die Trennwand von der anderen Seite.
ki180

Die Orgel wurde staubdicht eingehüllt (oberer Teil) (09.06.07).
ki181
Die eingehüllte Orgel (unterer Teil) (09.06.07).
ki183

Blick auf die Orgel von unten (09.06.07).
ki185

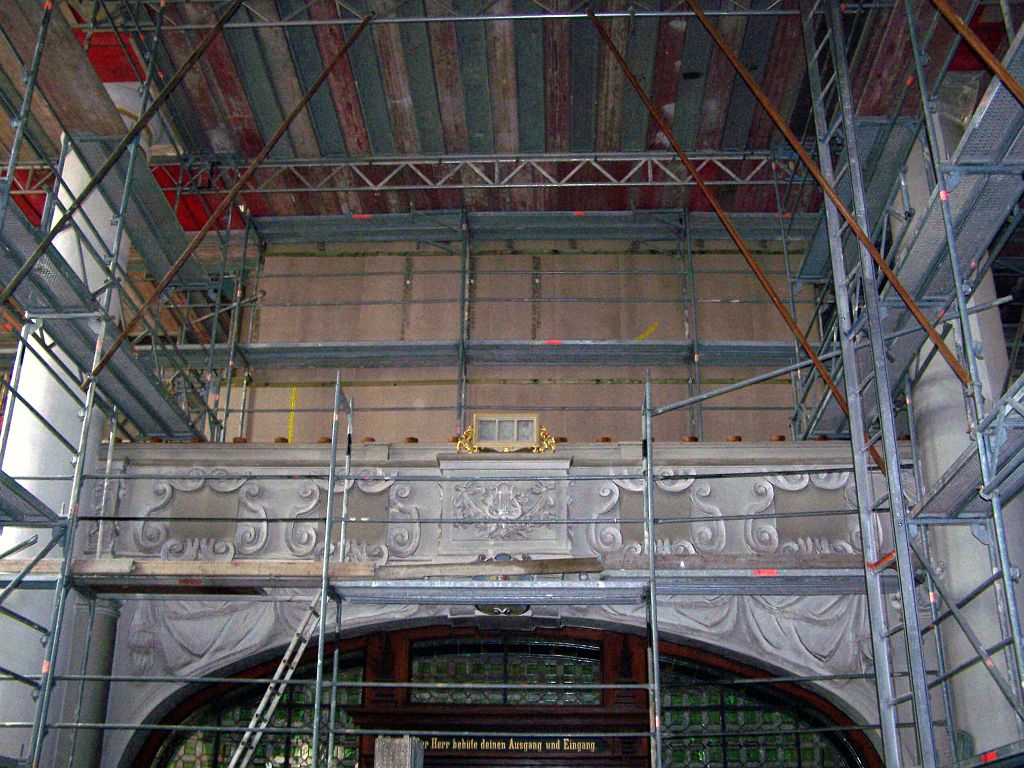

Blick vom Kirchensaal in die eingerüstete Kirche (09.06.07).
ki186
Ein Blick Richtung Altar.
ki187
Im Mittelgang wurde der alte Fußbodenbelag entfernt (13.04.08).
ki189

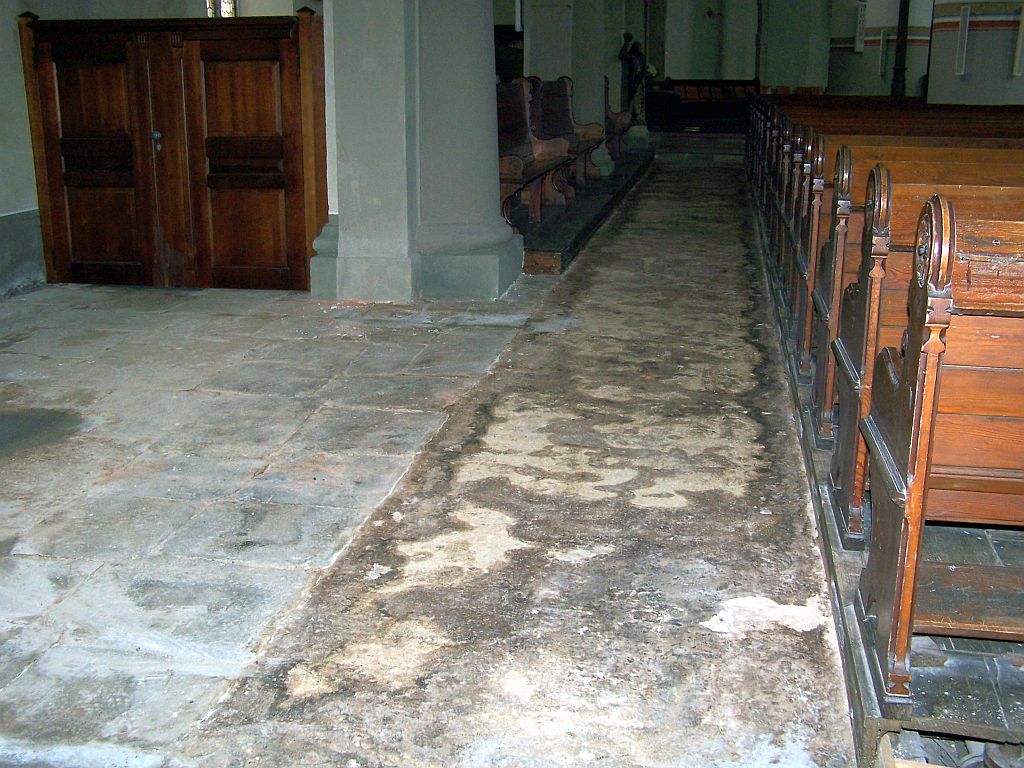

Auch in den beiden Seitengängen wurde der alte Fußboden entfernt... (13.04.08)
ki190

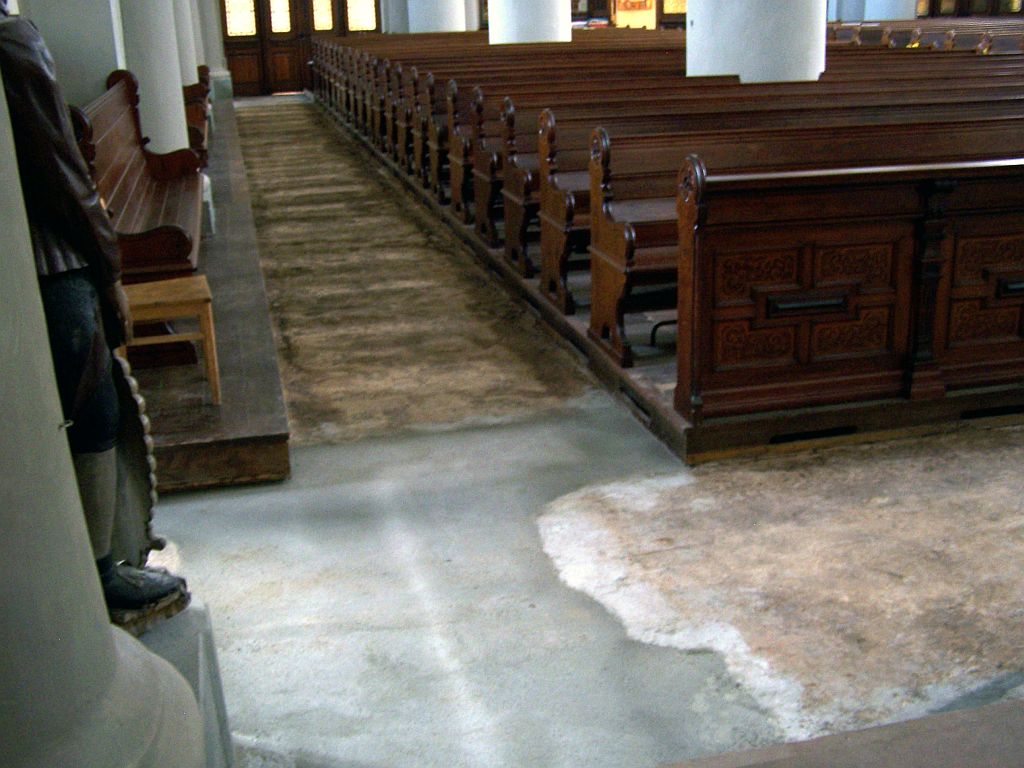

... und für den neuen Fußboden vorbereitet (13.04.08).
ki191
Der Asphalt wurde in den Gängen eingebracht (11.05.08).

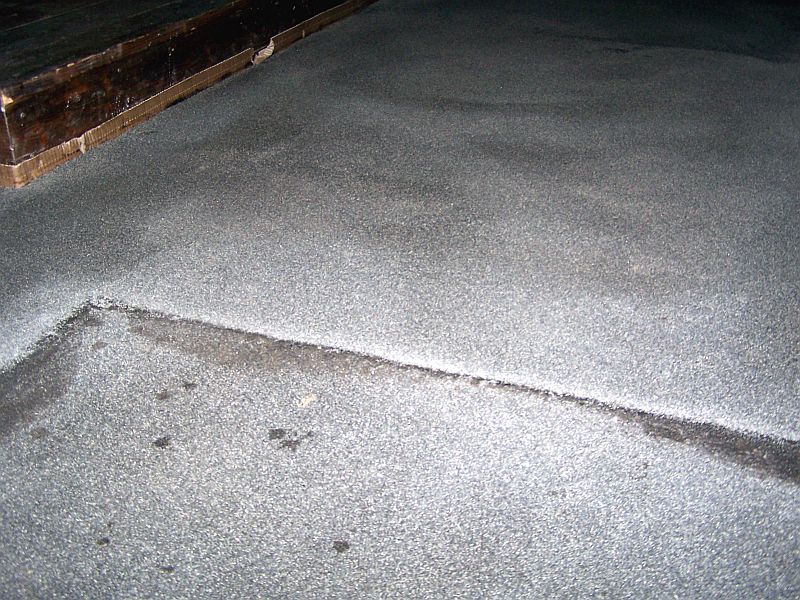

ki192
Asphaltierter Mittelgang (11.05.08).
ki194
Im hinteren Teil der Kirche wird die Heizung erneuert und die ausgebauten Bänke vorgerichtet (14.06.08).

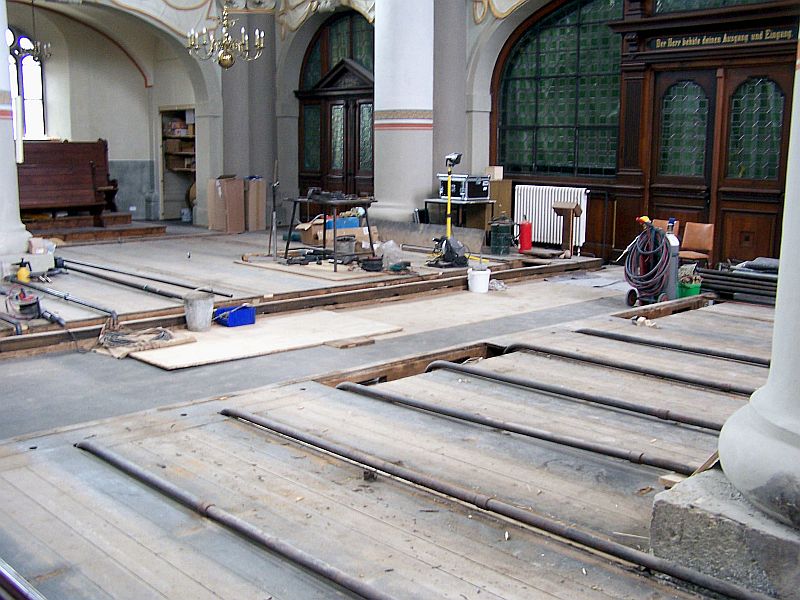

ki196

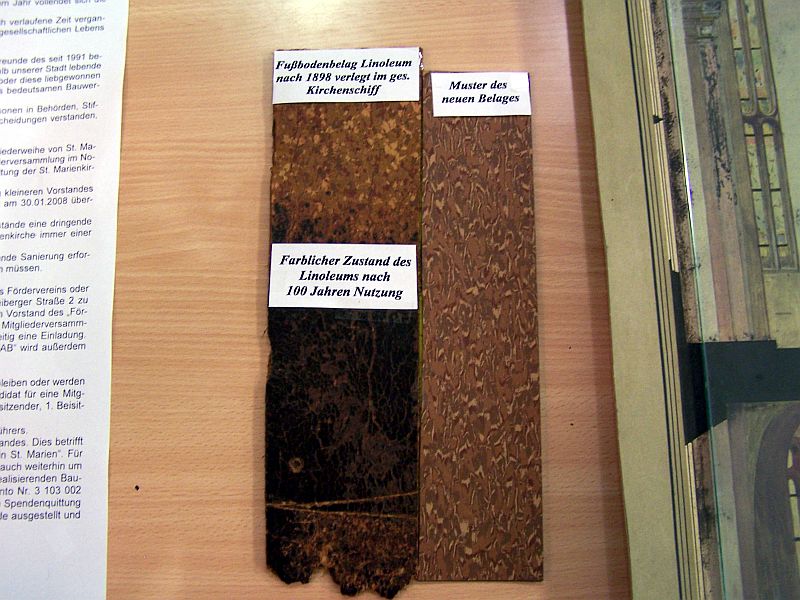

Linoleum im Vergleich - links alt mit und ohne Bohnerwachs - rechts das neue Linoleum (05.09.08).
ki197
Der Fußboden wurde vor dem Verlegen des Linoleums mit einer Ausgleichsmasse versehen (25.10.08).
ki198

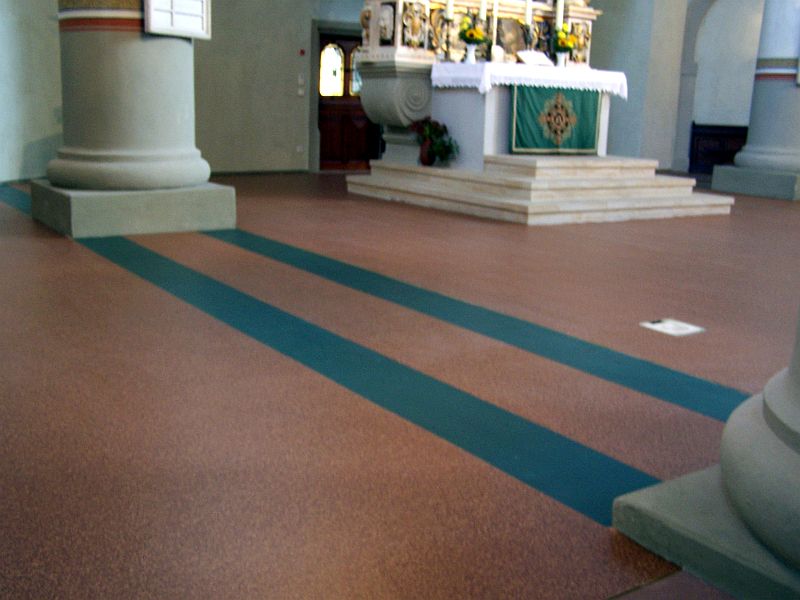

Dann wurde das Linoleum verlegt (01.11.08).
kw199

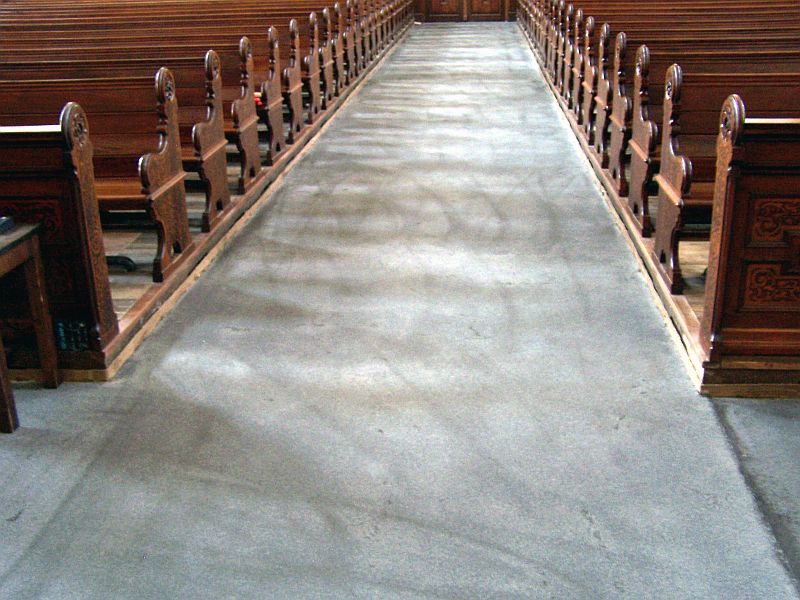

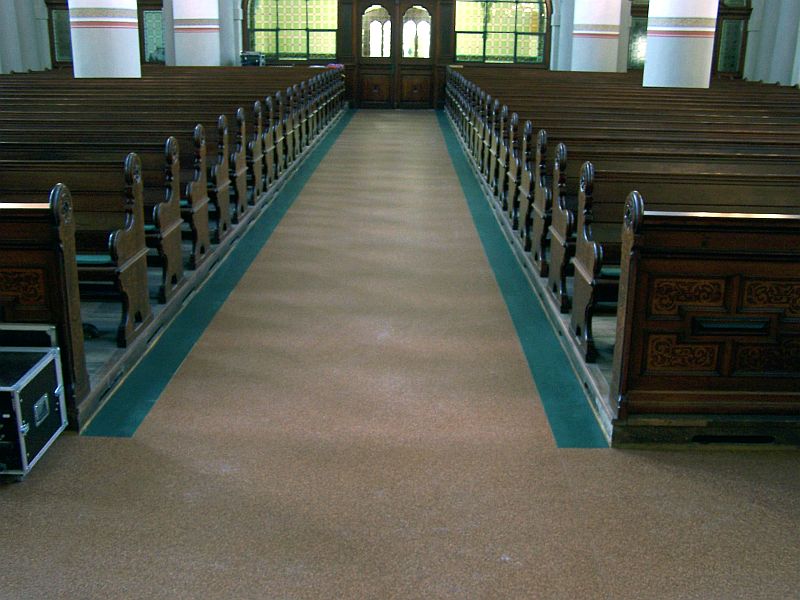

Auch im Hauptgang ist das Linoleum schon verlegt (01.11.08).
ki200

Turmhalle

Baustelle Turmhalle - Kirchensaal und Wendeltreppe werden gebaut (11.05.08).
th01

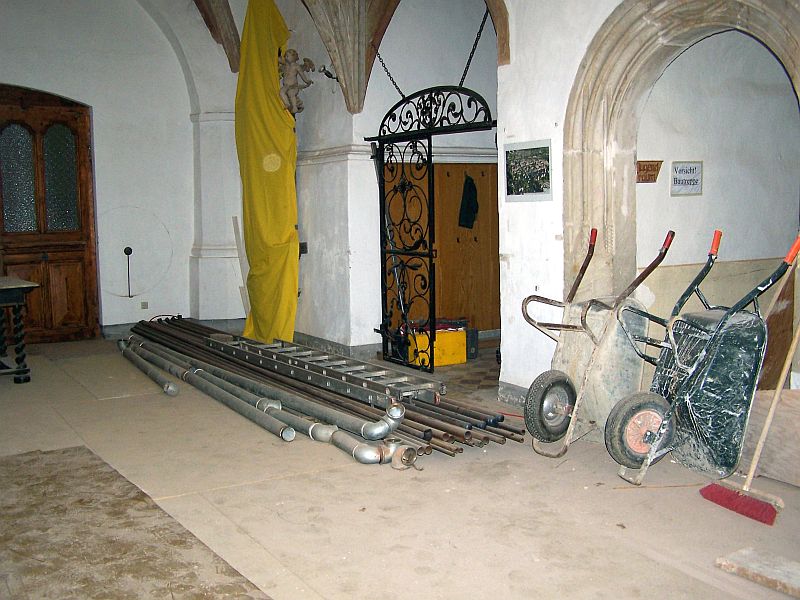

Baustelle Turmhalle - Kirchensaal und Wendeltreppe werden gebaut (11.05.08).
th02

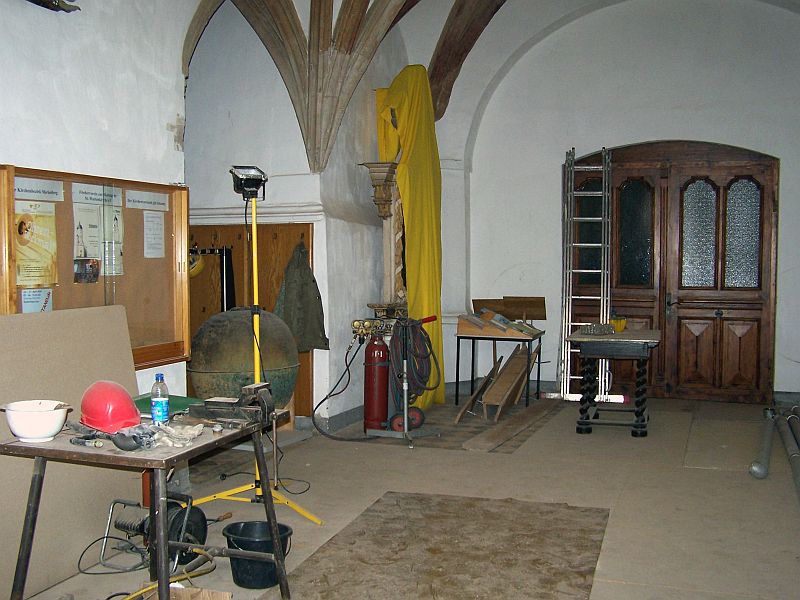

Es wurde mit der Restaurierung der Sandsteine im Gewölbe begonnen (14.06.08).
th03

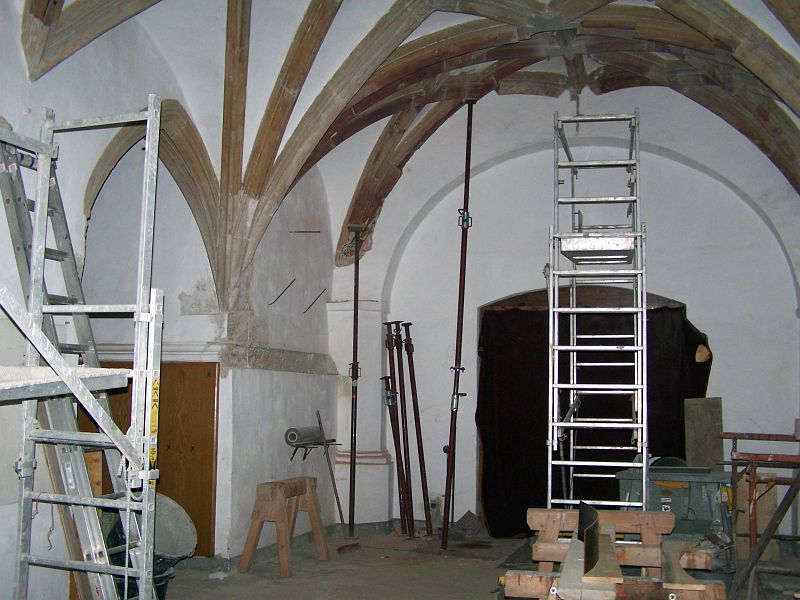

Baustelle Turmhalle - Steinmetze und Elektriker arbeiten z.Z. hier (21.06.08)
th04

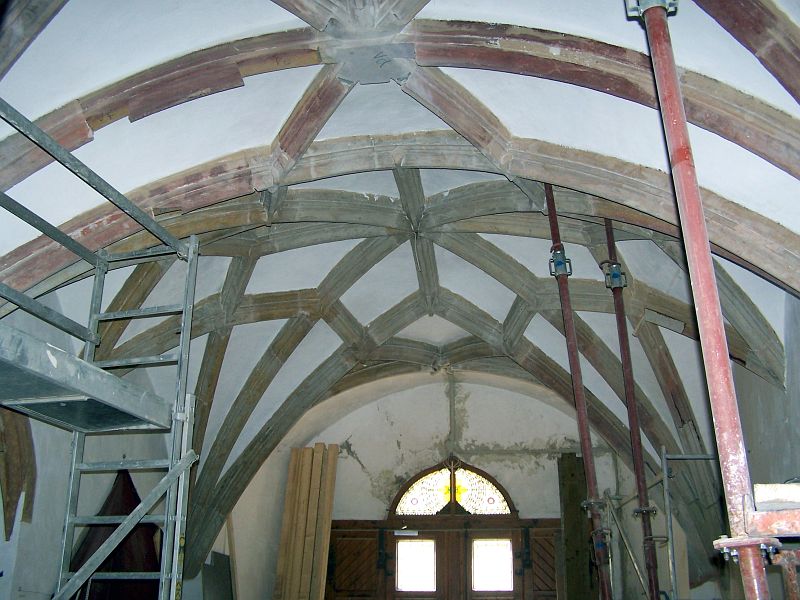

Die Steinmetze arbeiten an den Gewölbebogen (19.07.08).
th05

An einigen Stellen mußten größere Reparaturen gemacht werden (27.07.08).
th06
Die Maler bei ihrer Arbeit beobachtet (14.08.08).
th07

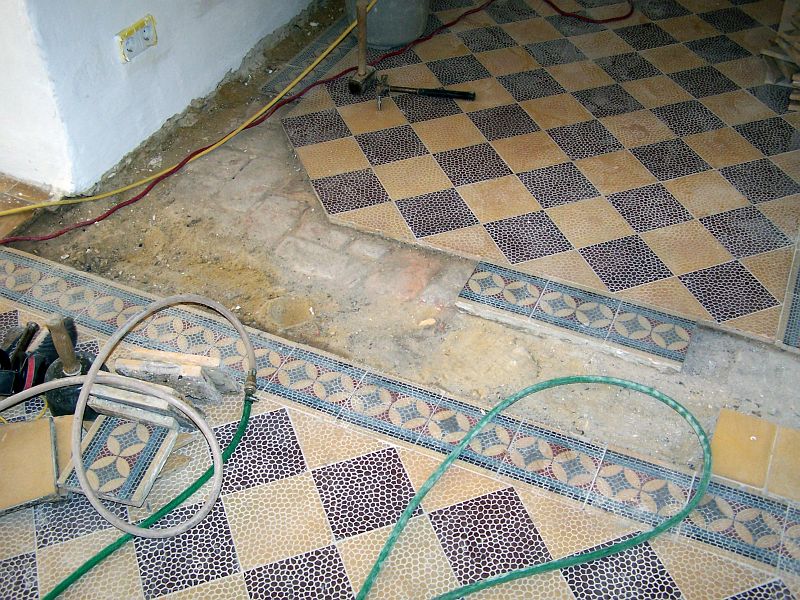

Defekte Fußbodenfliesen werden ausgewechselt (25.08.08).
th08

Wendeltreppe (rechts)

Baustelle Wendeltreppe - die alte Treppe wird abgerissen und in Kontainer abtransportiert (11.05.08).

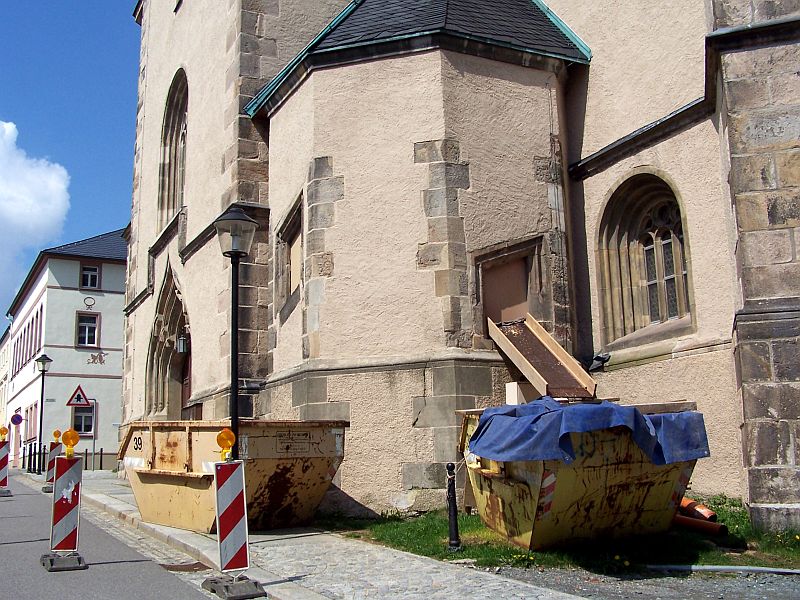

kw01

Abriss der Wendeltreppe (11.05.08).
kw02

Abriss der Wendeltreppe (11.05.08).
kw03

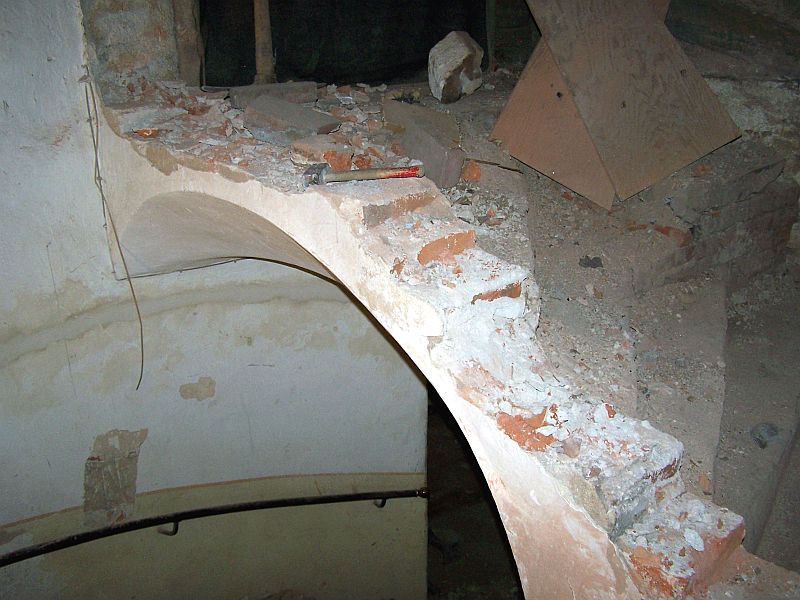

Abriss der Wendeltreppe (11.05.08).
kw04

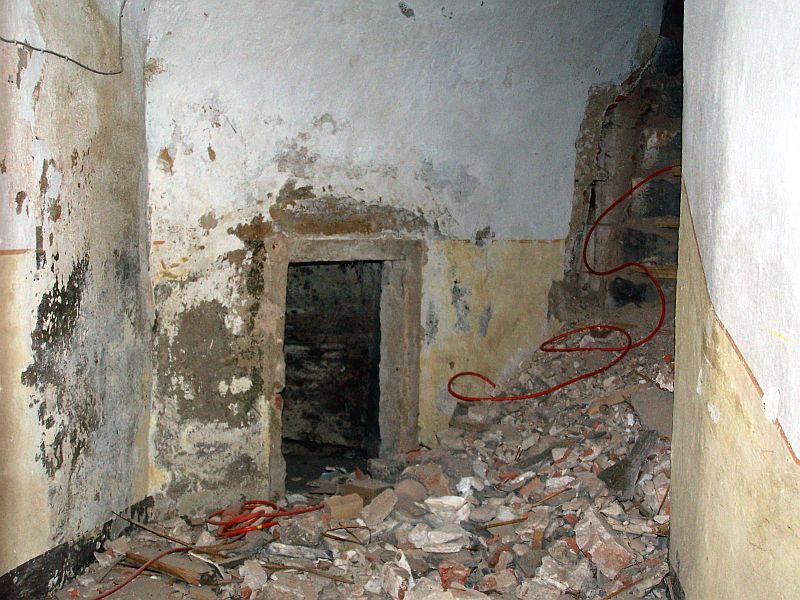

Abriss der Wendeltreppe (11.05.08).
kw05
Abriss der Wendeltreppe (11.05.08).

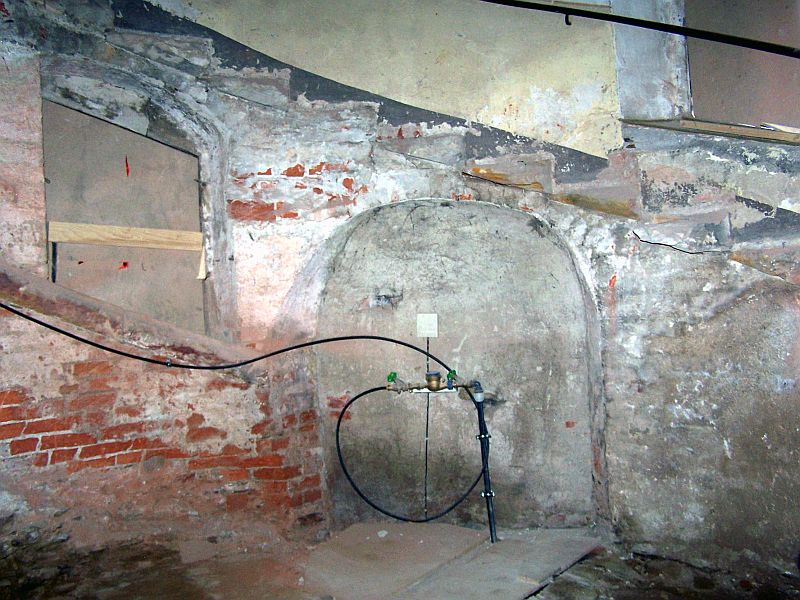

kw07

Das Fundament für die neue Wendeltreppe ist betoniert und diverse Ver-und Ensorgungsleitungen sind gelegt (07.06.08).
kw09

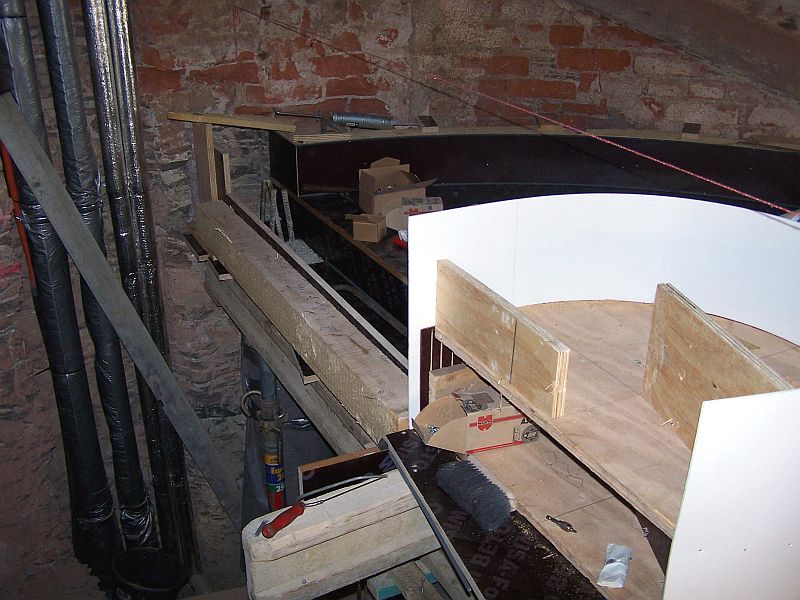

Das erste Podest wird eingeschalt (07.06.08).
kw10

Der Treppenturm ist eingerüstet (14.06.08).
kw11

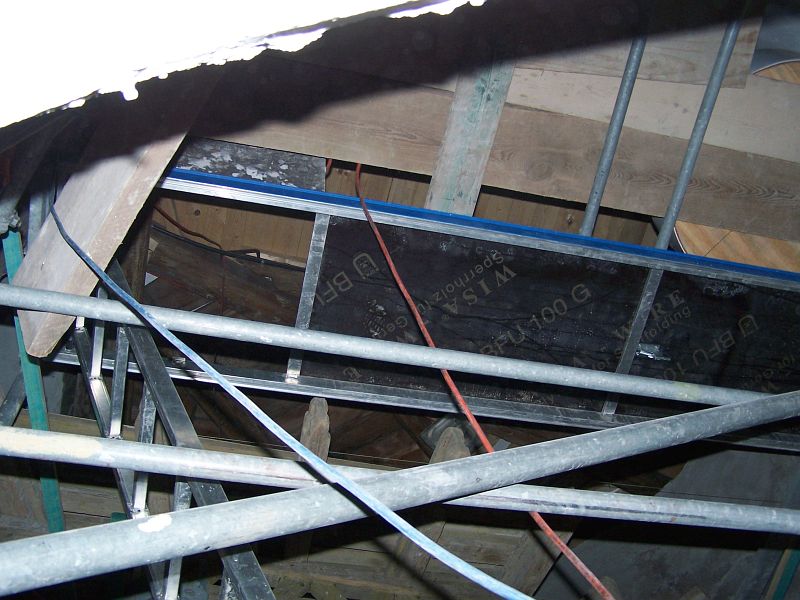

Ein Gerüst wurde eingebaut, um zu den höhergelegenen Podesten zu kommen (21.06.08)
kw12

Blick in die Wendeltreppe (19.07.08).
kw13

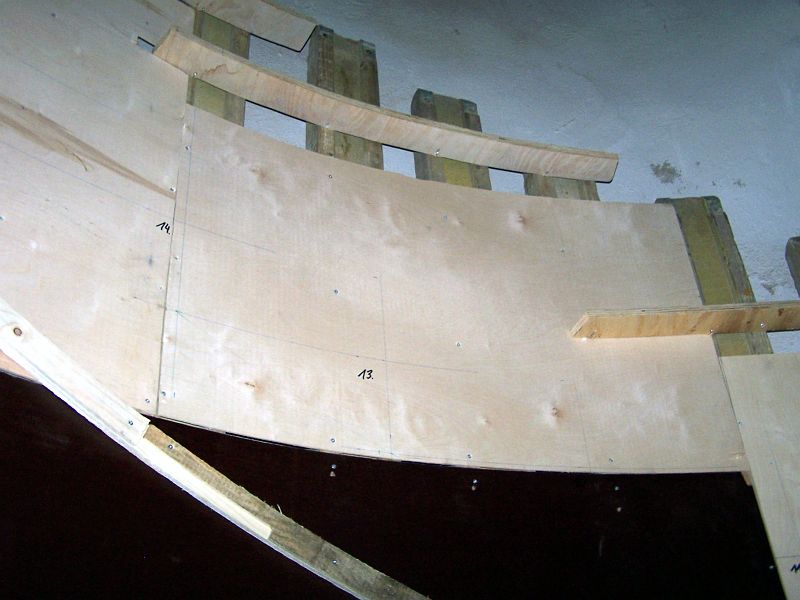

Komplizierte Einschalungen waren notwendig (19.07.08).
kw14

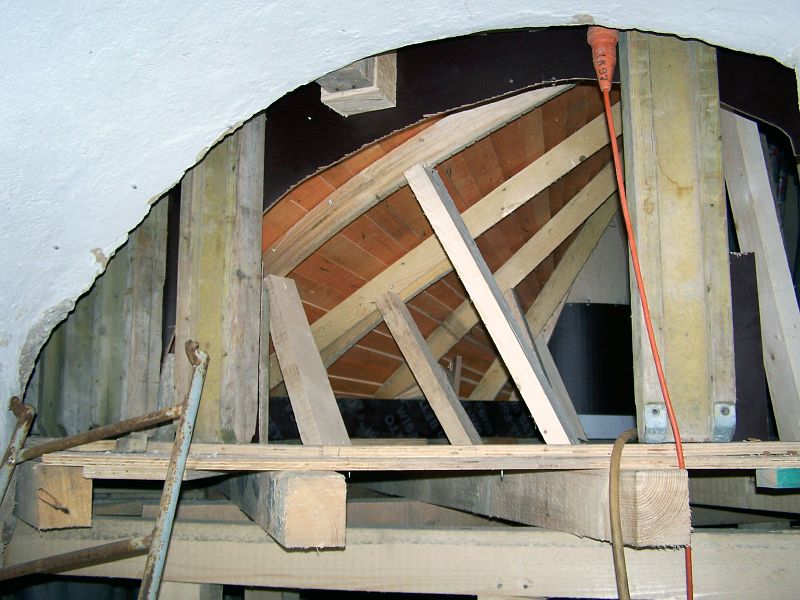

Noch ein Blick unter die Einschalungen (19.07.08).
kw15

Das Dach wurde abgerissen und ein neuer Ringanker betoniert (19.07.08).
kw16

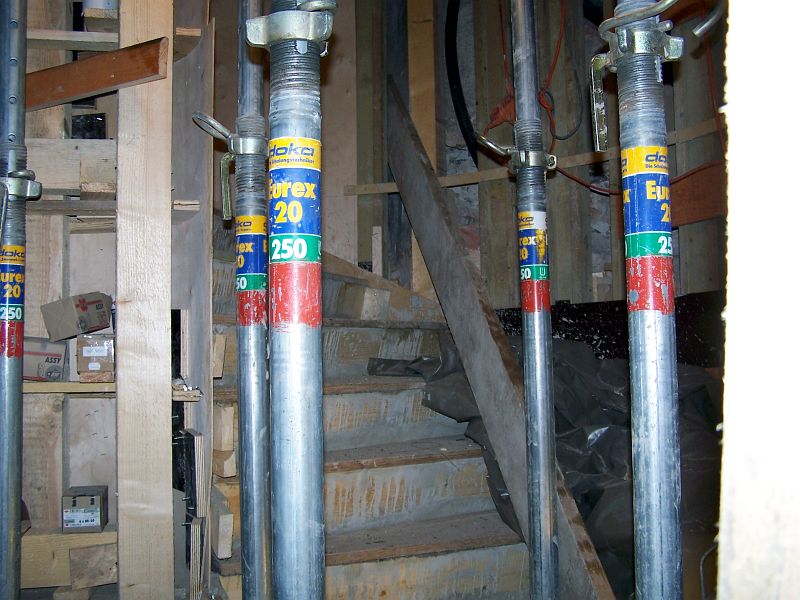

Die neue Treppe nimmt Gestalt an (19.07.08).
kw17

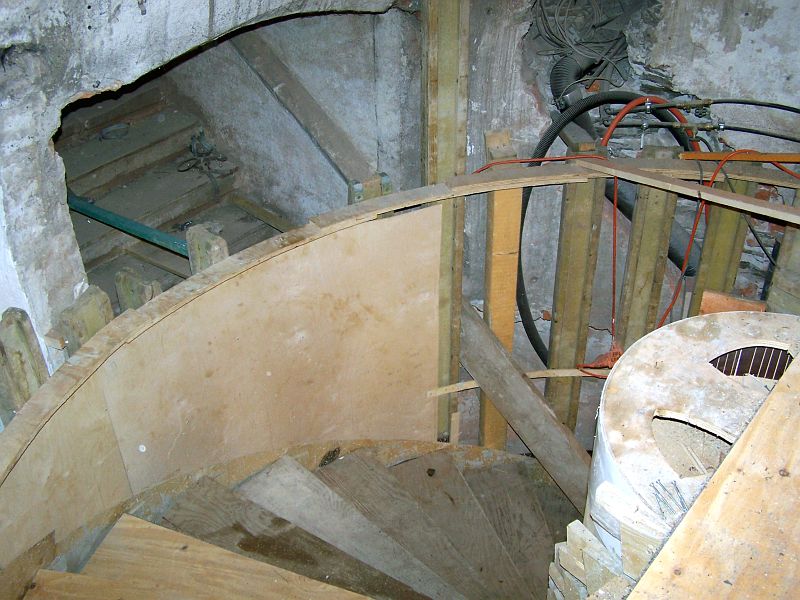

Die neue Treppe ist schon begehbar (19.07.08).
kw18

Hier das obere Podest mit dem Eingang zu den Emporen (19.07.08).
kw19

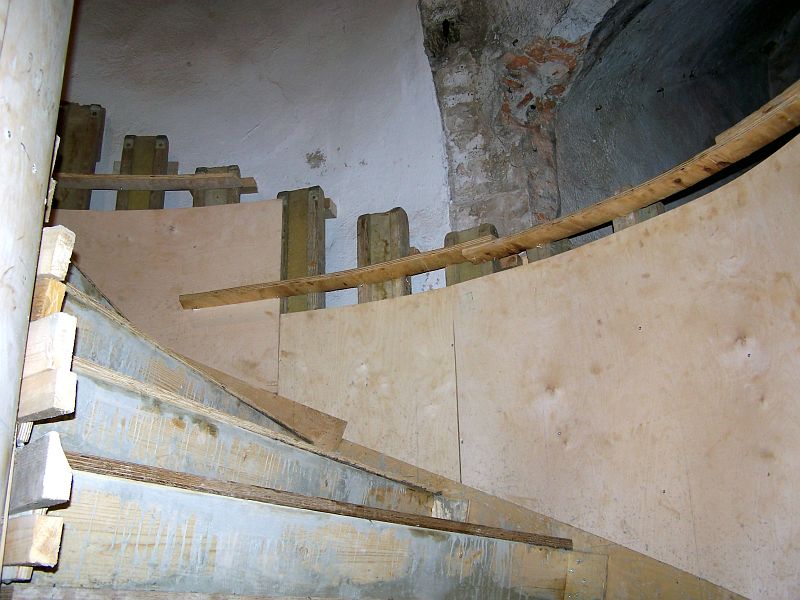

Bald wird die Treppe ausgeschalt (19.07.08).
kw20

Unter werden originale Doppelwendeltreppen wieder eingebaut (09.08.08).
kw21

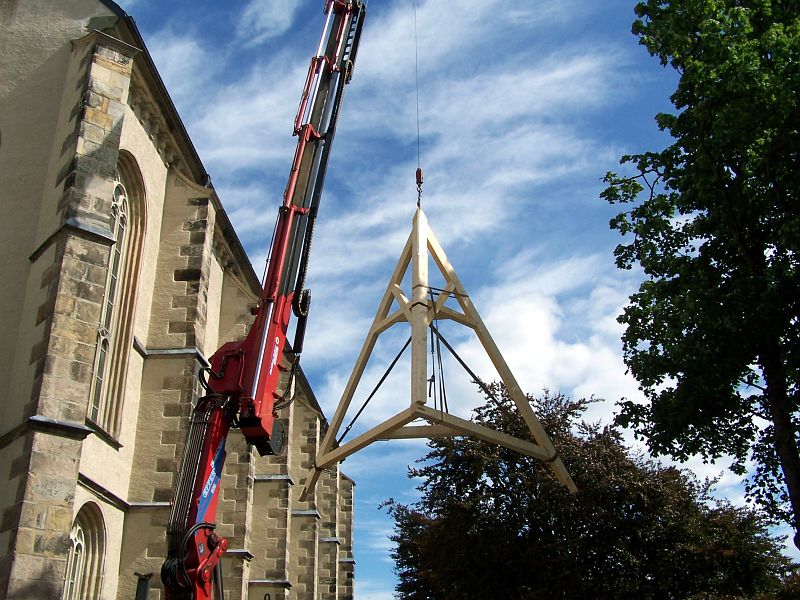

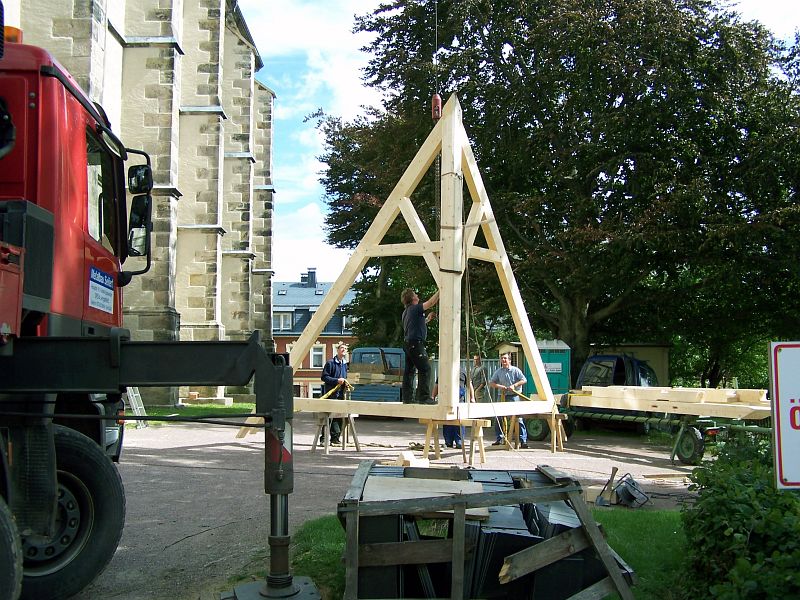

Der vorgefertigte Dachstuhl für den Wendelturm wird an den Kranhaken befestigt (14.08.08).
kw22
Vor dem Ringanker wurde wieder ein Sandsteingesims angesetzt (14.08.08).

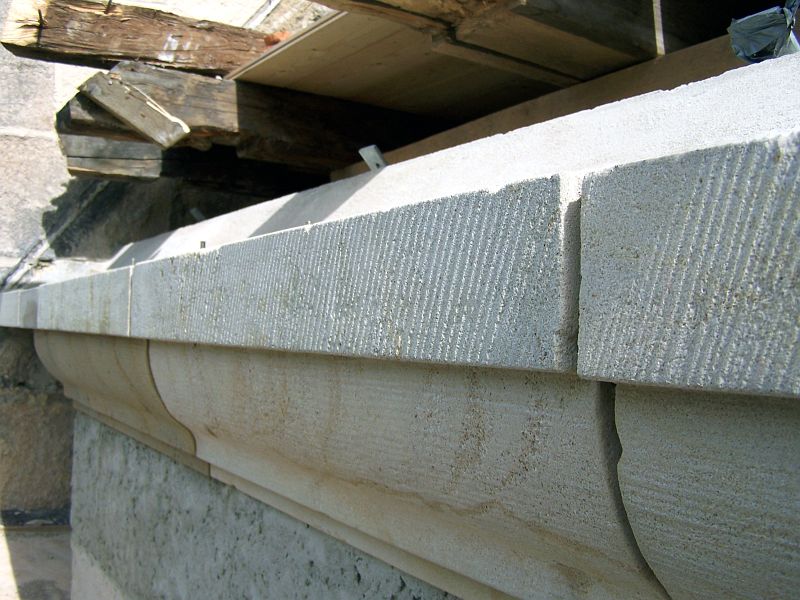

kw23

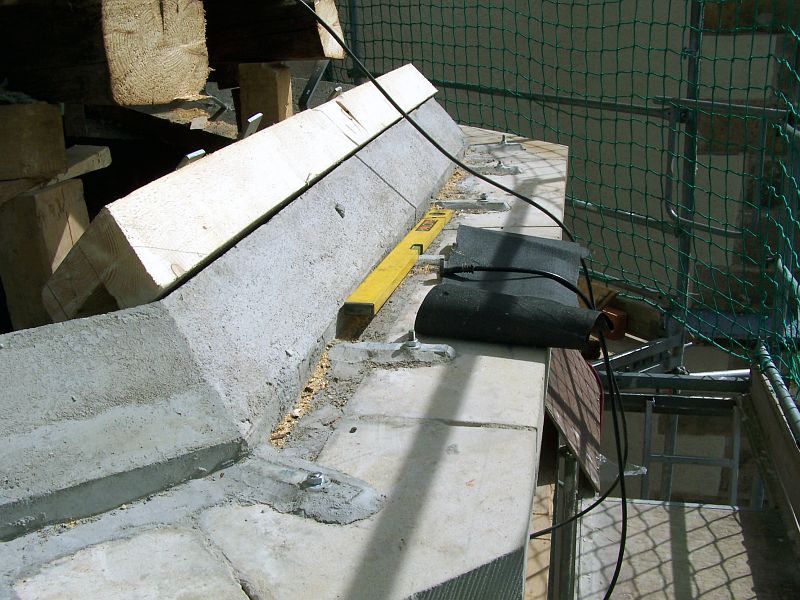

Noch ein Blick auf den Ringanker (14.08.08).
kw24
Das Gebälk wird hoch gehoben (14.08.08).
kw25

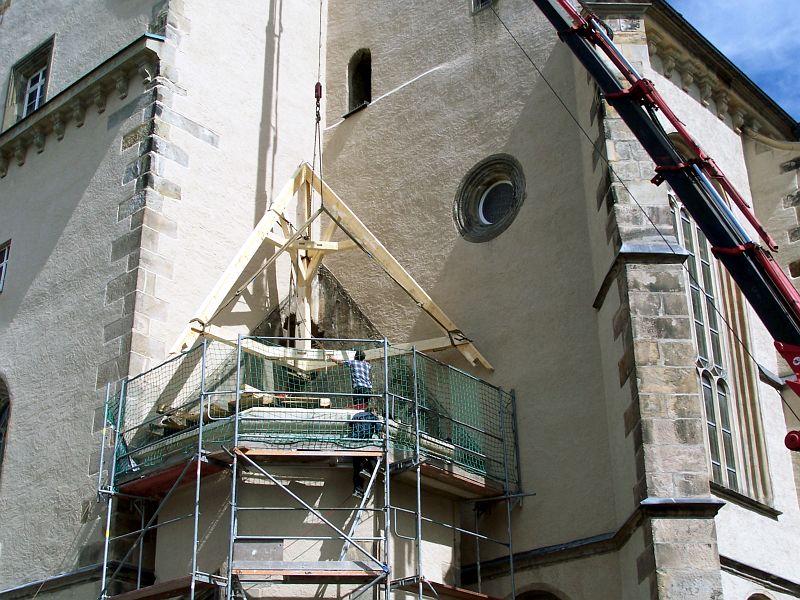

Passt der Dachstuhl? (14.08.08).
kw26
Weitere Sparren werden eingesetzt (18.08.08).
kw27
Das Wendeldach wird geschalt (19.08.08).
kw28
Die Dachdecker decken das Dach neu mit Schiefer (21.08.08).
kw29

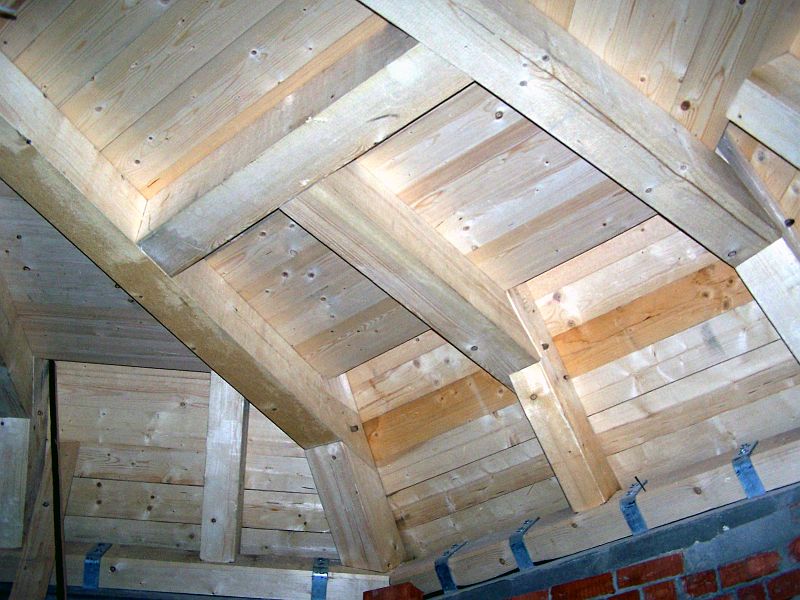

Das Dach von innen (23.08.08).
kw30

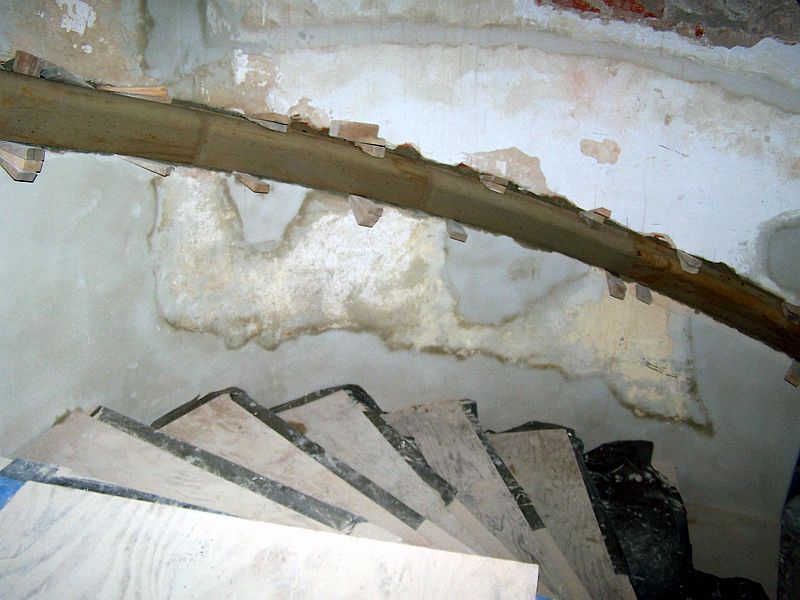

In der Wendel wurde im unteren Bereich ein neues Handgeläuf aus Sandstein eingebaut(27.08.08).
kw31

Ein Blick unter die Doppelwendeltreppe (05.09.08).
kw32

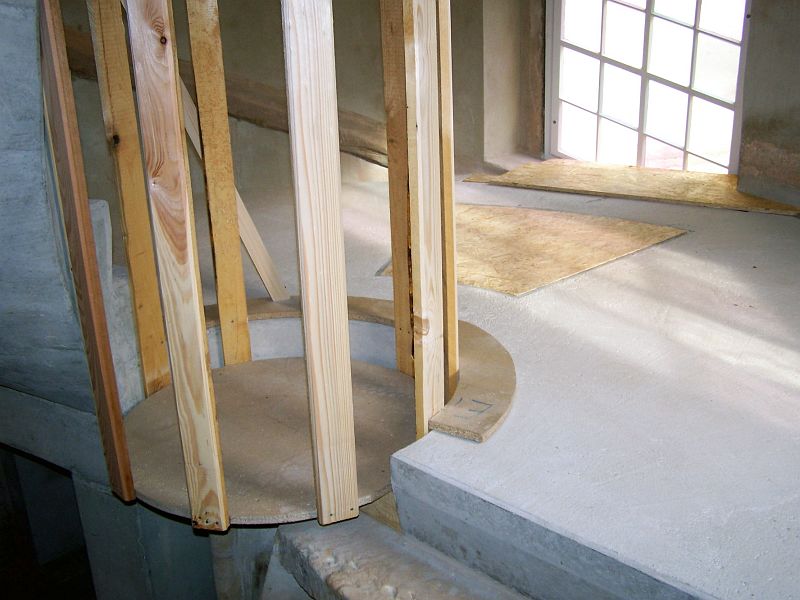

Zur Begehung zu Kirchweih wurde ein provisorisches Geländer eingebaut (05.09.08).
kw33
Das provisorische Geländer (05.09.08).
kw34
Die obere Plattform mit einem Behelfsgeländer (05.09.08).

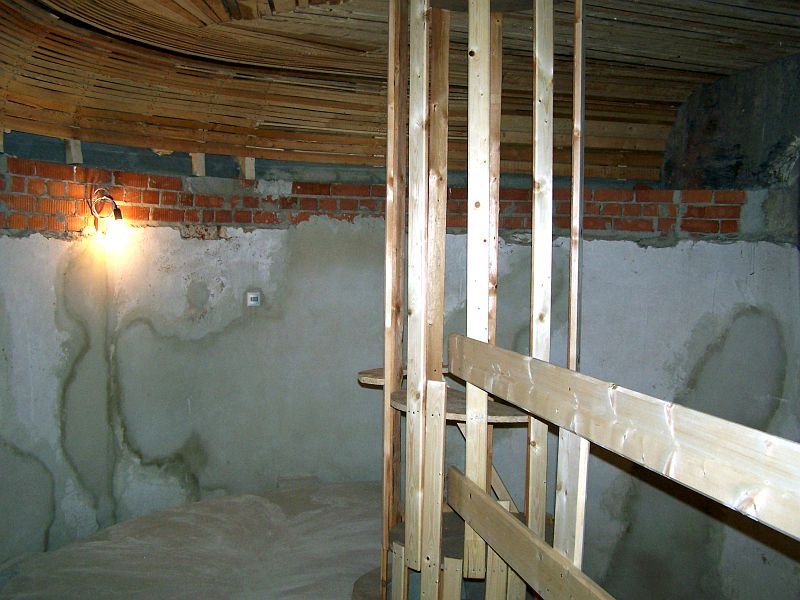

kw35
Das Geländer an der neuen Wendeltreppe ist montiert (25.10.08).
kw36

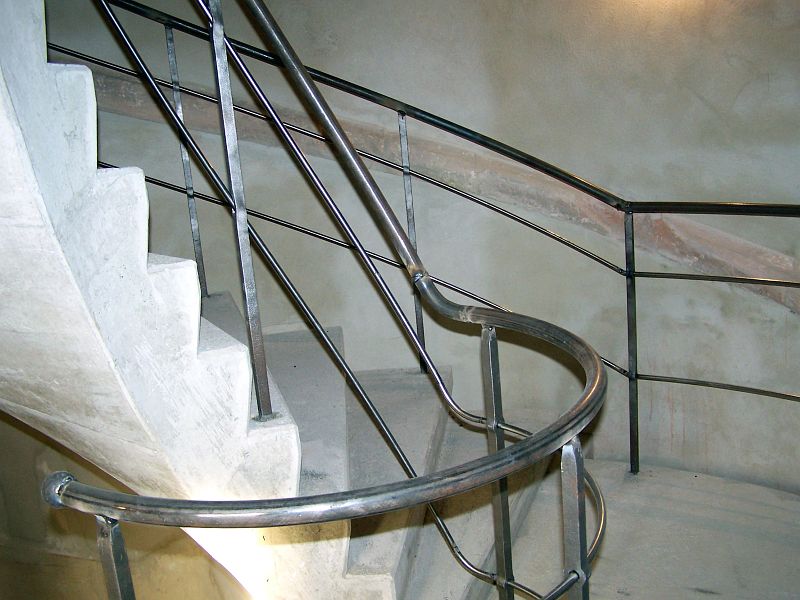

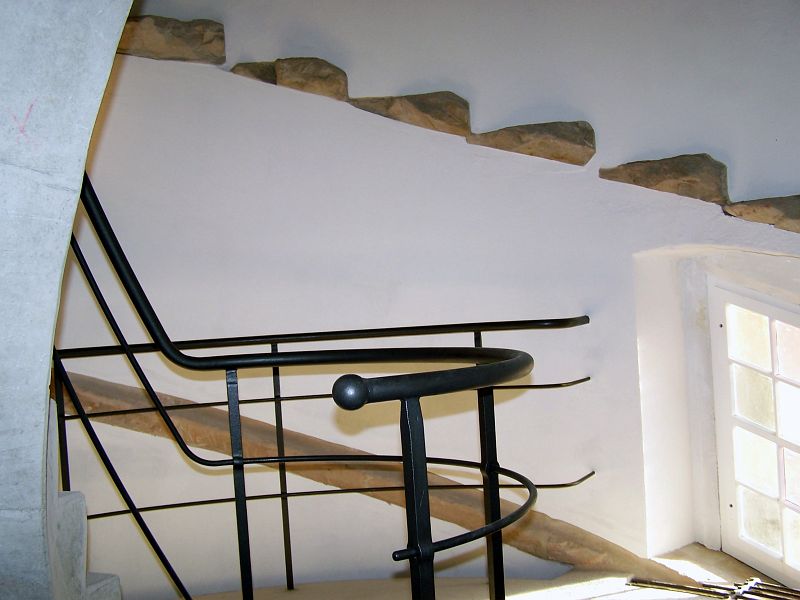

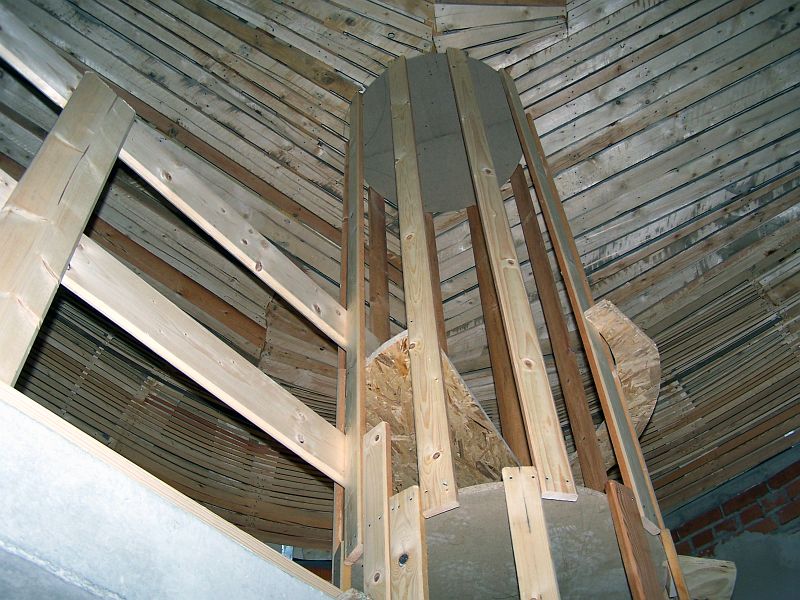

Das Geländer und die Wände sind gestrichen.
kw37

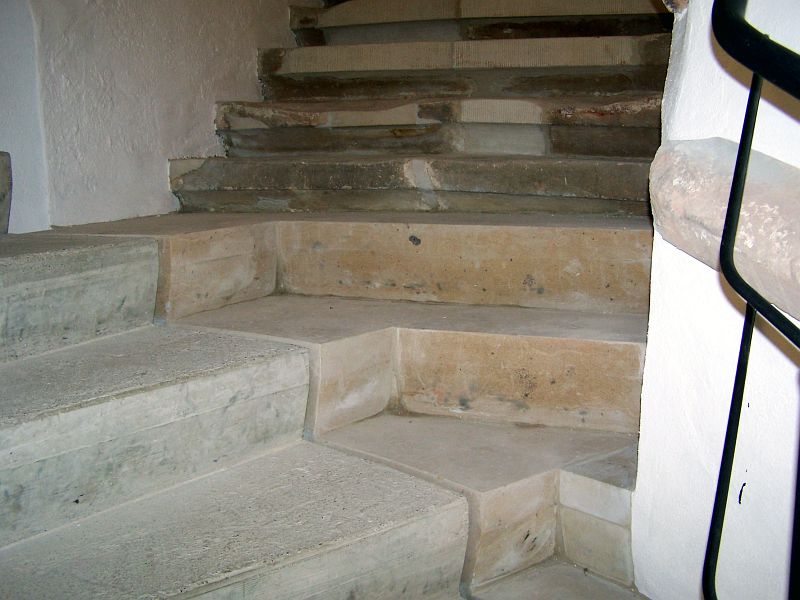

Auch die Treppe zum Bälgeraum ist fertig.
kw38

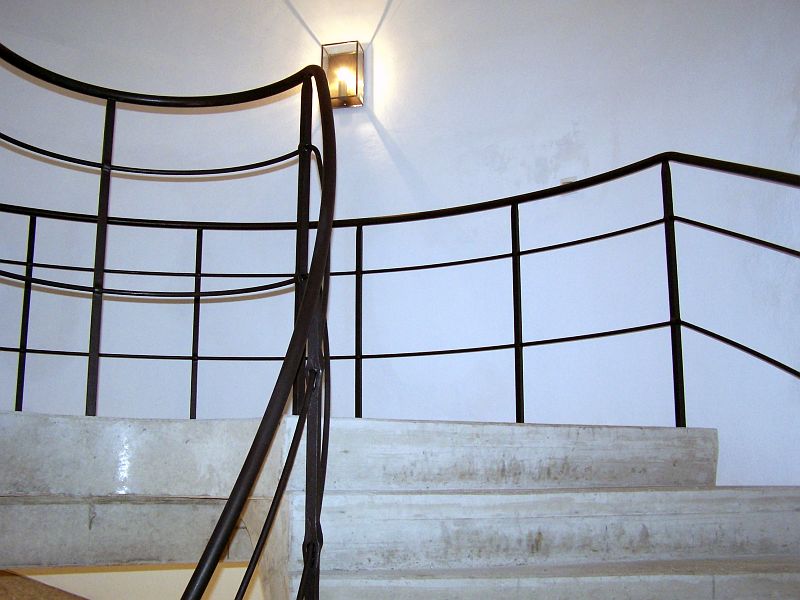

Der Aufgang zu den Emporen ist fertig.
kw39

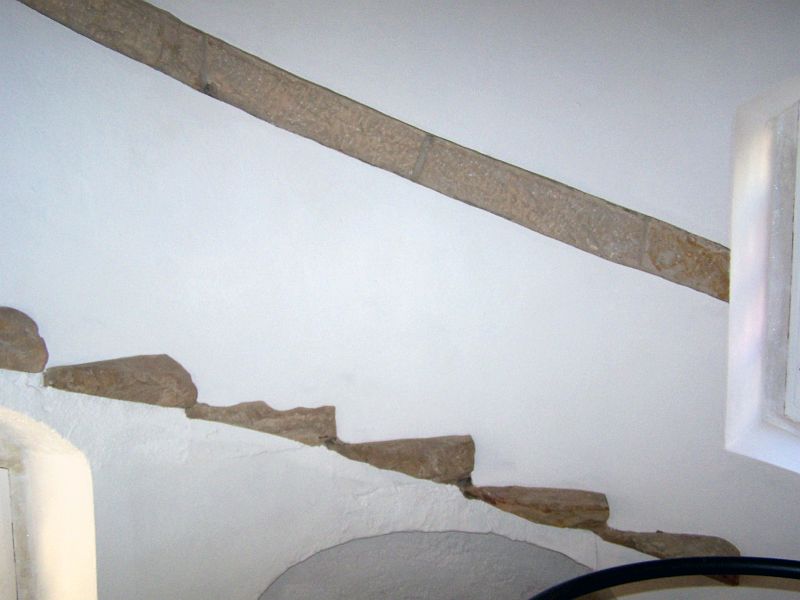

Reste der alten Wendeltreppe sind im Mauerwerk noch sichtbar.
kw40
